SAP S/4HANA MM模块培训 19 - 采购订单监控:供应商确认、交期与MRP


SAP S/4HANA MM模块培训 19 - 采购订单监控:供应商确认、交期与MRP

采购订单(Purchase Order,PO)发送给供应商以后,采购方仍需持续确认三个事实:供应商是否已经收到并接受采购订单、供应商预计何时交货、确认数量是否仍与采购方的要求一致。SAP 的供应商确认功能,正是在“发出采购订单”和“执行收货”之间增加可跟踪的反馈节点。

本课按照视频顺序,讲解订单回执确认、装载确认、发运通知、PO 要求日期与供应商确认日期的区别,并对比“仅使用订单确认”和“使用多个确认类型”两种方式。视频最后实际打开采购订单项目的 Confirmations(确认)页签,但没有录入或保存确认。

课程边界:本集实际完成了供应商确认的业务概念、两种使用方式,以及 Acknowl.Reqd / Confirmations 页签与字段入口介绍。确认录入、监控报表、催办输出、MRP 结果验证和确认控制定制均未在视频中完成;本文相关内容均明确作为 SAP 官方延伸说明。

一、本课目标与实际覆盖范围

学完本课,应能回答以下问题:

  1. 为什么采购订单已经发出,仍需要供应商确认;
  2. PO 要求交货日期、供应商确认的预计交货日期与实际收货日期有何区别;
  3. “仅使用订单确认”和“使用多个确认类型”分别能记录什么;
  4. Acknowl.Reqd 与确认控制键为什么不是同一个概念;
  5. 供应商确认在什么条件下可能影响 MRP;
  6. 确认状态监控、订单确认提醒与交货催办为什么必须分开理解。

本集议程、实际覆盖范围与结束点

时间视频实际内容严谨理解
00:00:08–00:00:47宣布采购订单确认、多个确认类型、消息输出/催办和确认定制等议程议程不等于全部完成演示
00:00:49–00:02:18解释为何要跟踪供应商是否收到并接受采购订单,以及为何要监控交期本课业务背景
00:02:18–00:05:19把订单确认、装载确认、发运通知加入 PO 与收货之间概念流程,不是已经执行的单据链
00:05:19–00:06:17解释没有确认时的计划依据,以及供应商反馈的价值MRP 影响仍取决于确认类别配置
00:06:17–00:08:35进入采购订单示例,选择讲师称为盐酸的物料并说明 10 月 15 日要求日期未保存 PO,也未生成可核验的 PO 号
00:08:35–00:10:20对比仅订单确认与多个确认类型本课核心理论
00:10:20–00:11:06在笔记中归纳两种方式,并提到不同确认控制码未展示具体键值或定制步骤
00:11:06–00:12:06介绍 Order Acknowledgment Required,打开项目明细的 Confirmations 页签只显示空白字段和未勾选状态,没有录入或保存

二、为什么 PO 发出后还需要供应商确认

采购订单记录的是采购方提出的需求,但“采购方已经发出订单”不等于“供应商已经收到并接受订单”,也不等于供应商必然能按原日期、原数量交货。

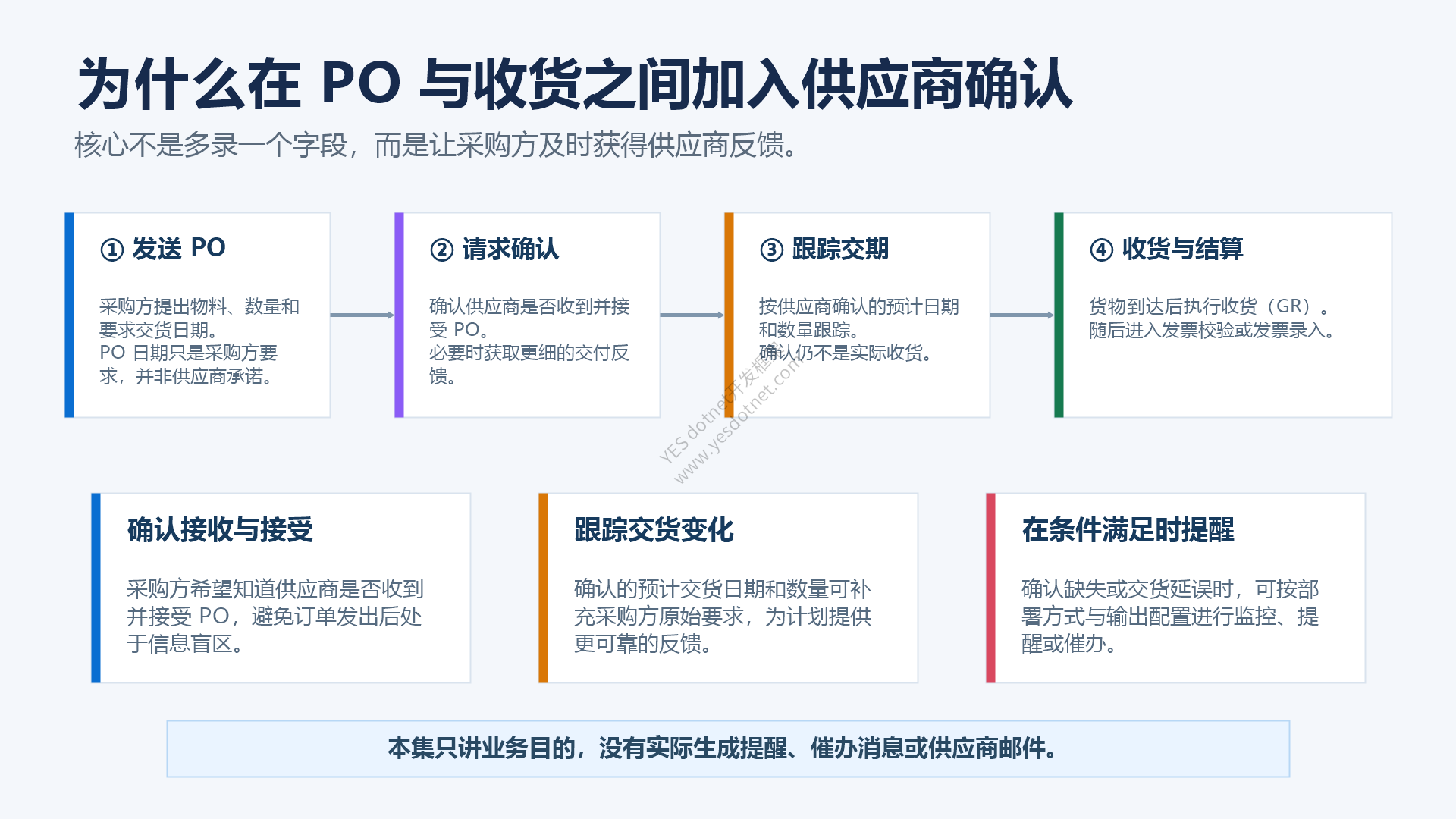

采购订单发出后的三项监控需求

视频把采购订单确认的业务价值归纳为三个层次:

  1. 确认接收与接受:供应商是否已经收到并接受采购订单;
  2. 获得更可靠的预计交期:供应商根据生产、库存和运输情况反馈预计交货日期;
  3. 更早识别偏差:确认迟迟未返回、承诺日期变化或确认数量不足时,采购人员能够及时跟进。

供应商确认不是收货凭证,也不是发票。它是下单与收货之间的一组采购协同信息,用来降低“订单未被接受”“承诺交期变化”或“确认数量不足”等风险。

从基础采购流程到确认链

视频先回顾最简采购流程:

创建采购订单收货(GR)发票校验/发票录入

随后在采购订单与收货之间加入供应商反馈:

创建并发送采购订单订单回执确认装载确认发运通知收货(GR)发票校验

采购订单、订单确认、装载确认、发运通知与收货流程

节点业务含义是否代表实际收货
采购订单采购方向供应商提出物料、数量和交期要求
订单回执确认供应商确认收到并接受订单,或反馈可承诺内容
装载确认供应商反馈货物已进入装载阶段
发运通知供应商反馈货物已发运;在适当配置和集成条件下可关联入站交货处理
收货(GR)企业实际接收物料并过账物料凭证

视频教学图中的数量 100、日期 2011-08-302011-09-02,以及姓名 MeierMüller,都只是图例,不是当前培训系统的采购订单数据,也不是 SAP 固定标准值。

三、三组日期和数量不能混为一谈

视频以 10 月 15 日说明采购方要求交货日期,并强调它不是供应商已经确认的事实。实际业务中,应把以下三层信息严格区分。

PO要求日期、供应商确认日期与实际收货日期

数据层级谁提供或形成表达什么不能误解为
PO 要求日期与数量采购方在采购订单中提出企业希望供应商何时、交付多少供应商已经承诺
供应商确认日期与数量供应商通过订单确认、发运通知等反馈供应商当前预计或承诺的交付已经完成收货
实际收货日期与数量企业执行收货过账时形成已发生的物流事实仍然只是计划

供应商确认通常比采购方最初的要求更接近供应商当前计划,但它仍是预计或承诺信息。只有完成收货过账后,才可以说对应数量已经实际收到。

视频中的采购订单示例

视频先从 Materials List 中选择讲师口述为 hydrochloric acid(盐酸)的物料。画面可清楚看到物料 97、工厂 0001、物料类型 ROH 和描述 Hydrochloric Acid;这些都是培训系统示例值,不是 SAP 固定规则。

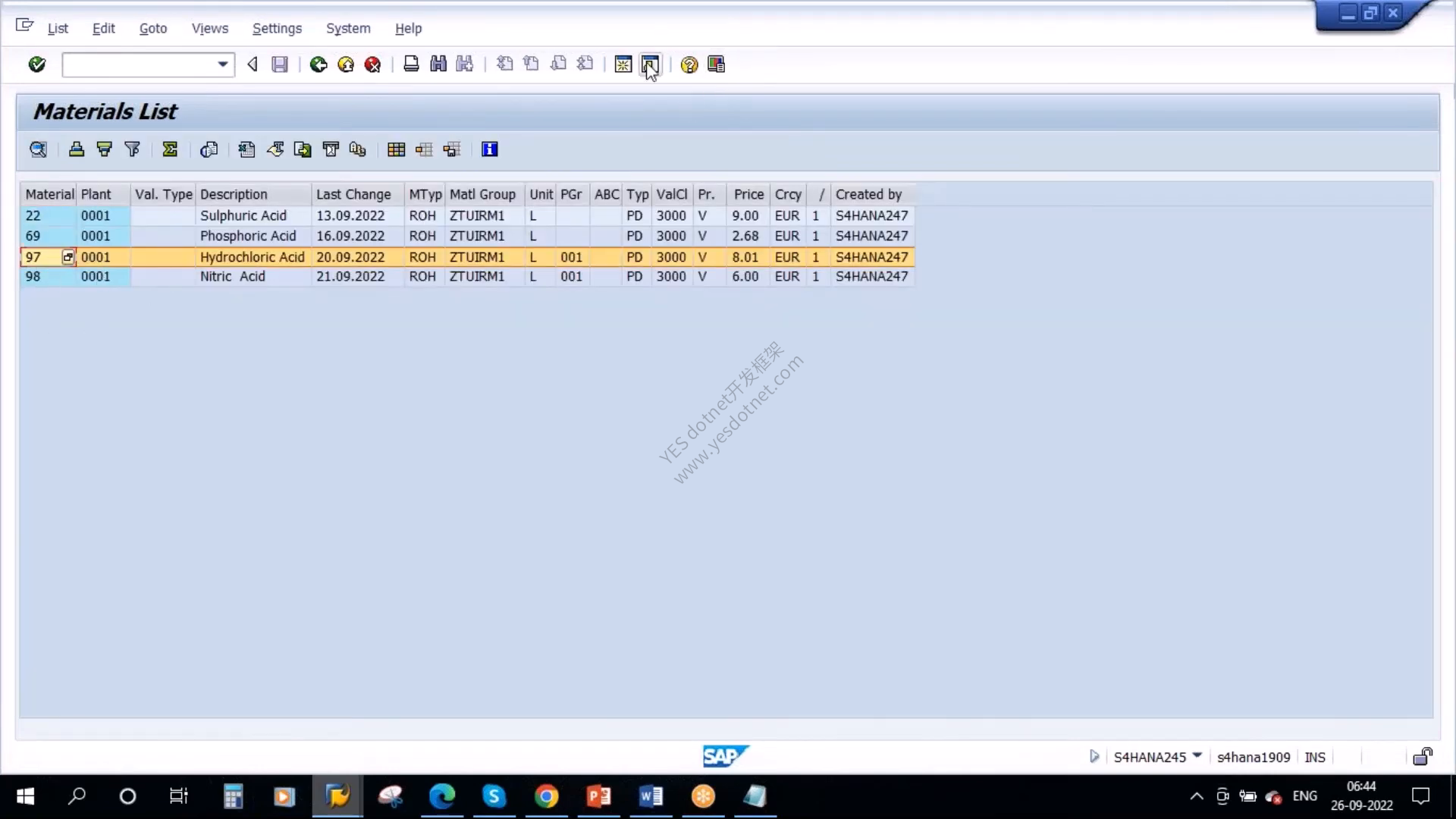

物料列表中选中的盐酸物料97

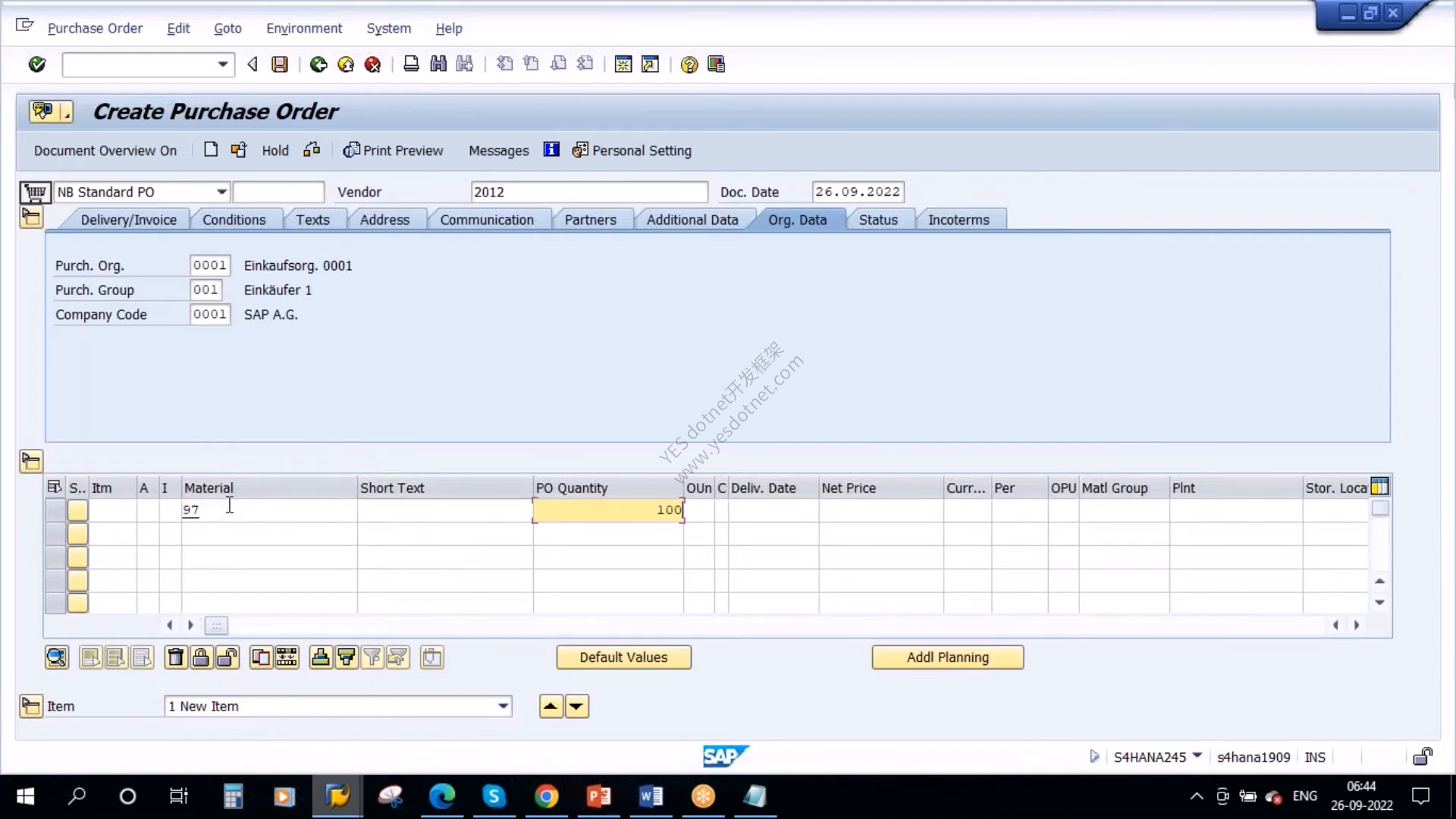

回到 Create Purchase Order 画面后,讲师输入供应商 2012、物料 97 和数量 100。此时日期尚未录入,采购订单也没有保存。

采购订单中输入供应商、物料与数量

讲师用 10 月 15 日强调:采购订单中的日期首先代表采购方要求。若供应商随后反馈不同日期,二者应分别保留其业务含义,不能把采购方要求写成供应商承诺。

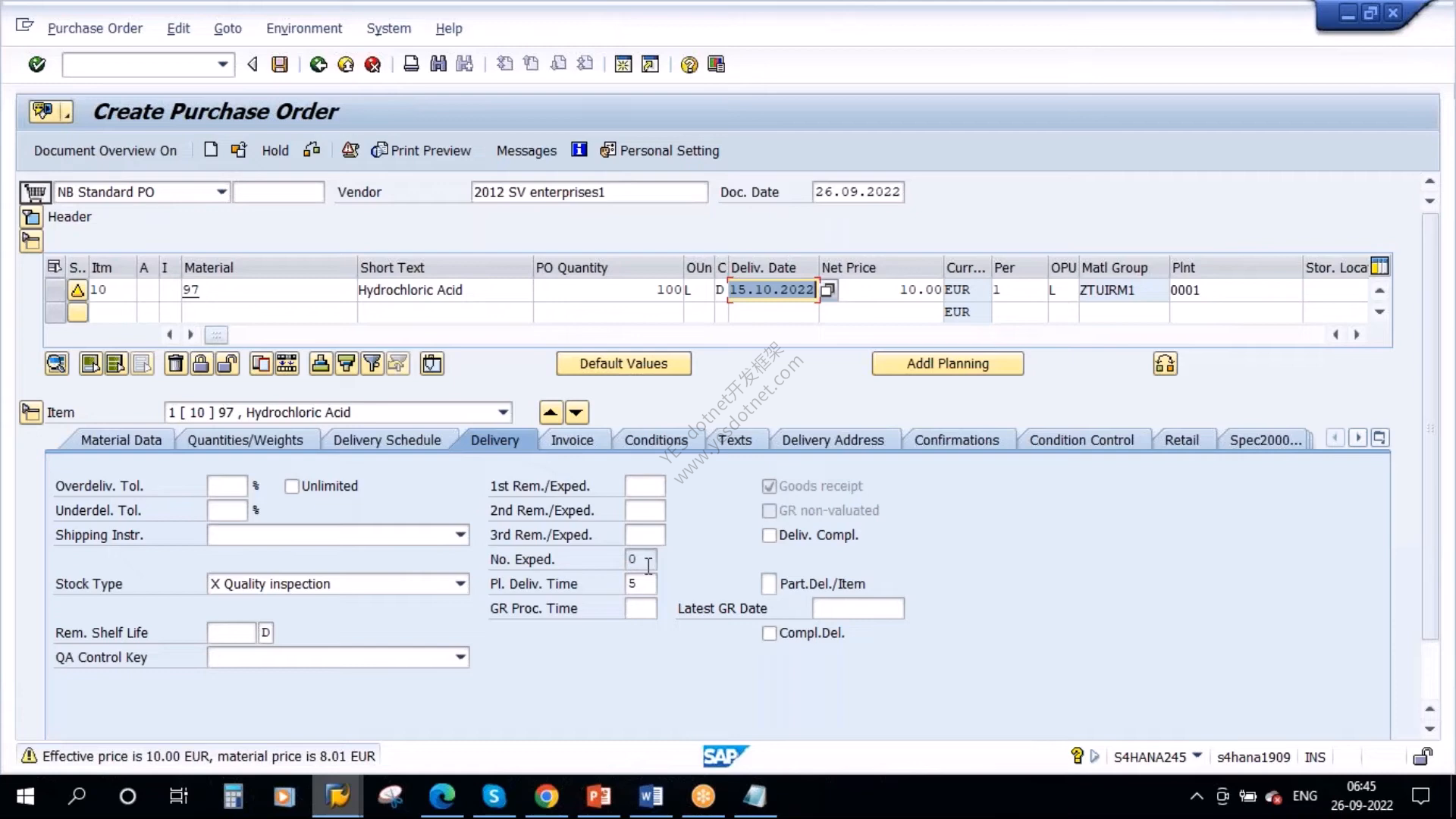

采购订单中的日期是采购方要求日期

视频没有保存该采购订单、没有出现可核验的新 PO 号,也没有打开库存/需求清单,因此不能据此声称系统已经按确认日期重新计划或完成 MRP 结果验证。

四、两种确认使用方式

视频把供应商确认分为两种使用方式,这个方向与 SAP 官方资料一致,但两者能记录的数据粒度和计划用途不同。

仅订单确认与多个确认类型的对比

对比项仅使用订单确认使用一个或多个确认类型
主要目的追踪供应商是否回复订单确认跟踪订单确认、装载、发运、入站交货等不同阶段
项目设置可使用 Acknowl.Reqd,收到回复后记录订单确认编号在 PO 项目中使用确认控制键,并按确认顺序维护确认行
日期和数量单纯订单确认编号不能表达按日期、数量拆分的确认可按确认类别记录日期和数量
对 MRP 的影响不会因只有确认编号而改变计划也不必然影响;只有 MRP-Relevant 类别才可能参与计划
对收货的影响不据此冲减确认数量取决于 GR-RelevantGR Assignment 等配置
本视频完成程度介绍字段和页签入口,未录入仅讲概念,未展示类别、控制键或确认行

方式一:仅使用订单确认

这种方式主要回答“供应商是否已经回复”。在采购订单项目中设置 Acknowl.Reqd(Order Acknowledgment Required,需要订单回执确认)后,业务人员可以识别哪些项目期望供应商回复;收到回复时,可以记录供应商的订单确认编号。

其信息粒度有限:单纯的订单确认编号不能表达分批交货的日期与数量,也不能据此把按日期、数量拆分的确认收货要素提供给 MRP。

方式二:使用多个确认类型

如果企业要跟踪订单确认、装载、发运和入站交货等阶段,就需要使用确认控制。确认控制键定义预期哪些确认类别、按什么顺序出现,以及每种确认是否与 MRP、收货或提醒相关。

这种方式可以记录供应商确认的日期和数量,但不能写成“使用多个确认类型后,所有确认都会自动更新 MRP”。是否参与计划、是否在收货时被冲减、是否允许形成入站交货,都取决于确认类别、确认顺序和集成配置。

五、Acknowl.Reqd 与确认控制键不是同一个概念

对象解决的问题不能据此推导的结论
Acknowl.Reqd标记采购订单项目要求供应商返回订单回执确认勾选后不会自动收到确认、自动发送邮件或自动改变 MRP
订单确认编号记录供应商回复的参考编号不能独立表达多次交货的日期与数量
确认控制键指定项目期望哪些确认类别及处理顺序键值、类别和标志不是所有客户系统固定相同
确认行记录某一确认类别的日期、数量和参考信息是否影响 MRP 或 GR 仍取决于配置标志

视频在 00:11:06 后开始讲“仅使用订单确认”,随后回到采购订单项目明细,并在约 00:12:04 打开 Confirmations 页签。

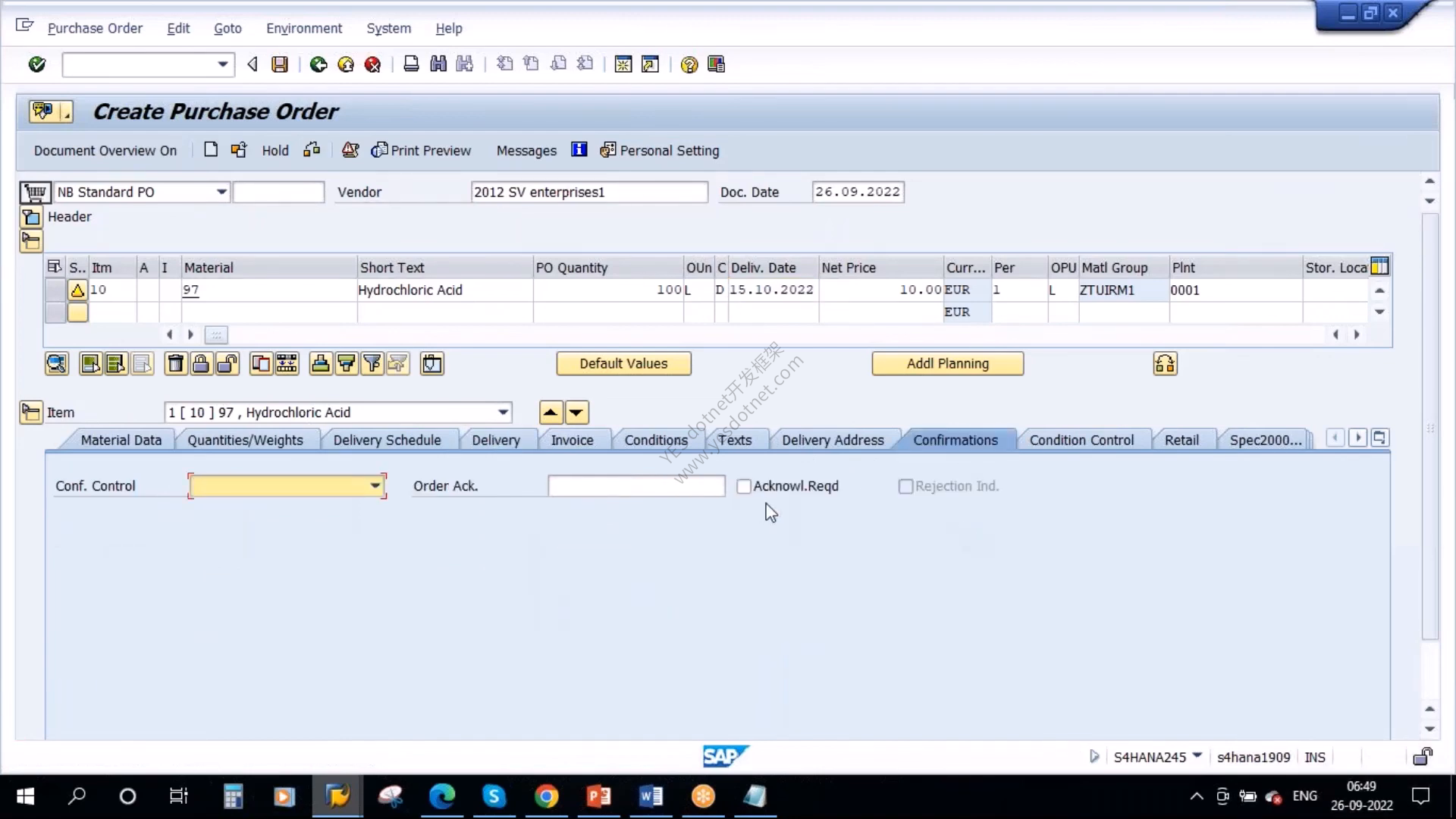

采购订单项目Confirmations页签中的确认控制、订单确认编号与确认必需字段

截图中 Conf. Control(确认控制键)和 Order Ack.(订单确认编号)均为空,Acknowl.Reqd 也没有勾选。视频随即结束,因此只能证明讲师展示了这些字段,不能推断已经维护确认控制键、录入确认编号或确认行,或保存采购订单。

六、供应商确认何时会影响 MRP

视频用“供应商确认能让计划更准确”说明业务价值。这个方向成立,但实际生效必须满足配置条件。

1. 没有 MRP 相关确认时

对该外部采购收货要素而言,计划仍主要依据采购订单计划行中的日期和数量。整个 MRP 还会综合库存、需求、采购申请、其他采购订单、计划订单等所有相关要素,不能把一个 PO 当作完整计划结果。

2. 存在 MRP 相关确认时

只有确认顺序中的相应确认类别被设置为 MRP-Relevant,其确认日期和数量才可能按标准逻辑参与物料计划。SAP 官方课程说明,MRP 相关确认可以在库存/需求清单中表现为相应的 MRP 元素;例如某些发运通知场景可能显示为 ShpgNt

这是 SAP 标准延伸。本视频没有打开 MD04 或其他库存/需求清单,也没有通过前后对比验证计划日期和数量如何变化。

3. 确认仍不是实际收货

即使确认已参与 MRP,它表达的仍是供应商确认的预计收货。确认日期可能再次变化,确认数量也可能拆分或调整;实际库存更新仍以后续收货业务和物料凭证为准。

4. MRP 相关与 GR 相关是不同配置维度

确认顺序还可能包含以下标志:

  • MRP-Relevant:决定确认类别是否参与物料计划;
  • GR-Relevant:决定收货是否冲减相应确认数量;同一确认顺序中只能有一个确认类别标记为 GR 相关;
  • GR Assignment:收货时建议确认数量,并与 GR-Relevant 配合使用;
  • Monitoring Period / Reference Date:计算何时应收到确认;
  • Subject to Reminder:决定确认类别是否纳入相应提醒处理。

这些都是系统配置。常见示例键如 ABLA0001 也不能写成所有 SAP 系统的固定答案。

七、监控、订单确认提醒与交货催办必须分开

视频口语把 reminder、expediter 和交货跟踪放在一起讲。SAP 实际业务中至少要区分以下三类能力。

能力业务问题SAP 标准入口示例关键边界
确认状态监控哪些 PO 或框架协议项目已收到、仍缺少哪些确认ME2A;云版本也有相应 Fiori 监控应用ME2A 用于分析状态,不生成提醒消息;按确认类别监控通常要求项目存在确认控制键
订单确认提醒供应商尚未按要求返回订单确认经典输出场景可涉及 ME92FAcknowl.Reqd 只是前提之一,还需满足确认缺失、凭证已输出、消息确定、接收人和通信渠道等条件
交货催办/提醒计划交货临近或逾期,需要催交经典条件技术常见 ME91F;S/4HANA Output Management 场景可涉及 ME91FF依赖提醒级别、到期判断、凭证输出和相应输出配置

确认监控、订单确认提醒与交货催办的入口和边界

ME2A 是供应商确认监控入口,可分析期望确认、实际确认和监控期;它不是提醒输出事务。ME92F 属于经典订单确认监控与输出背景。ME91F 偏向经典条件技术下的交货催办,而采用 S/4HANA Output Management 时需按相应流程和入口处理,例如 ME91FF。具体入口取决于部署版本与输出框架。

以上事务码均为 SAP 官方延伸,本视频没有执行这些监控或输出动作。

八、确认控制的 SAP 标准延伸

视频只提到两种方式可通过不同确认控制码实现,没有进入定制。以下内容来自 SAP 官方资料。

1. 外部确认类别与内部确认类别

企业可以定义供应商或接口使用的外部确认类别,再映射到 SAP 内部确认类别。内部类别承载订单确认、装载确认、发运通知或入站交货等业务含义;具体外部代码和映射由客户系统决定。

2. 确认控制键与确认顺序

确认控制键把多个预期确认组织为顺序,并可为每个步骤设置:

  • 期望的确认类别;
  • 监控期限及其参考日期;
  • 是否与 MRP 相关;
  • 是否与收货相关;
  • 是否参与提醒;
  • 是否允许或要求特定后续处理。

3. 默认值来源不是唯一的

确认控制键或 Acknowl.Reqd 等采购数据可能来自供应商业务伙伴采购数据、采购信息记录、物料采购价值键、合同项目、用户参数,或创建采购订单时的项目维护。实际默认逻辑取决于部署版本、配置和主数据,不能仅根据视频推定来源。

4. 电子确认还需要集成条件

SAP 可以通过 EDI、SAP Business Network 或其他集成方式接收订单确认和发运通知,但设置确认控制键并不会自动建立电子连接。自动接收通常还需要伙伴与通信设置、消息映射、外部/内部确认类别映射和接口监控。发运通知能否形成独立入站交货,也取决于确认类别和后续配置。

九、经典 SAP GUI、S/4HANA 与 Fiori 的适用边界

供应商确认的业务概念在不同部署中相近,但界面、应用和输出框架并不完全相同。

部署与界面常见处理方式使用时的注意事项
ECC / 经典 SAP GUI常见 ME21N/ME22N/ME23NME2AME91FME92FME9F 等入口常与经典消息确定/条件技术结合,具体事务仍受权限和配置限制
S/4HANA On-Premise / Private Edition经典事务仍可通过 SAP GUI 或 Fiori Launchpad 中的 Advanced 应用使用,也可能采用原生 Fiori 应用输出可能使用经典框架,也可能使用 S/4HANA Output Management,不能混写
S/4HANA Cloud Public Edition可使用 Monitor Supplier ConfirmationsManage Supplier Confirmations 等已分配应用,并通过云配置活动维护确认控制不应照搬 SPRO 和经典事务;应用范围取决于版本、scope、业务角色、PO 类型和项目类别

Manage Supplier Confirmations(App ID F5039)中的供应商确认是独立业务对象,不能默认它与经典采购订单应用内维护的确认可以双向编辑。实施时还应按当前版本核对支持的采购订单类型和项目类别。

十、常见问题的检查顺序

场景 1:供应商说已回复,但系统仍显示缺少确认

  1. 检查采购订单项目是否要求订单确认;
  2. 确认供应商回复是订单确认编号、确认行、邮件还是接口消息;
  3. 检查回复是否录入正确的 PO 项目;
  4. 使用电子接口时,检查伙伴、消息映射和入站处理日志;
  5. 使用确认控制时,检查预期类别、顺序和监控期限。

场景 2:已录入确认,但 MRP 没有变化

  1. 区分单纯订单确认编号与包含日期、数量的确认行;
  2. 检查确认类别是否设置为 MRP-Relevant;
  3. 检查确认日期和数量是否有效,是否被后续确认覆盖;
  4. 在库存/需求清单中检查相应 MRP 元素;
  5. 不要把“确认已保存”直接等同于“计划一定改变”。

场景 3:勾选 Acknowl.Reqd 后没有自动发提醒

  1. 检查采购凭证是否已经完成输出;
  2. 检查确认是否确实缺失或不足;
  3. 检查消息或输出类型及确定规则;
  4. 检查供应商接收人和通信渠道;
  5. 确认系统使用经典消息确定还是 S/4HANA Output Management;
  6. 使用与当前输出框架匹配的监控和输出入口。

场景 4:交货催办与订单确认提醒结果不一致

二者检查的事件不同:订单确认提醒关注供应商是否返回确认,交货催办关注计划交货是否到期或逾期。应分别检查确认要求、确认状态、提醒级别、日期、输出规则和消息记录,不能用 ME2A 的确认状态清单代替交货催办输出。

以上检查顺序是 SAP 标准延伸,不是本视频已经执行的排查过程。

十一、容易混淆的说法

容易出现的误解准确理解
PO 已发出,供应商就一定接受订单发出是采购方动作,供应商确认才提供接收与承诺反馈
PO 要求交货日期就是供应商确认日期前者是采购方要求,后者是供应商反馈的预计或承诺日期
确认日期就是实际收货日期确认仍是预计信息,实际收货以收货过账为准
只要勾选 Acknowl.Reqd,系统就会自动发邮件该字段只是前提之一,还需要缺失判断、凭证输出、消息规则、接收人和通信渠道
Acknowl.Reqd 等于确认控制键前者标记需要订单回执,后者定义多个确认类别及处理顺序
所有确认都会改变 MRP只有配置为 MRP-Relevant 的确认类别才参与计划
ME2A 会生成催办消息ME2A 用于监控,不负责生成提醒输出
ME91FME92F 是同一种提醒前者偏向交货催办,后者属于经典订单确认监控/输出背景
S/4HANA 已不能使用经典采购事务On-Premise/Private Edition 中经典入口仍可能可用;Cloud/Fiori 应按应用、角色和版本判断
视频完成了采购订单监控实操视频只讲概念并走到 Confirmations 页签入口

十二、本集明确没有完成的内容

为避免把开场议程误写成实操成果,本集没有完成:

  1. 录入或保存供应商订单确认编号、确认日期或确认数量;
  2. 创建并保存可核验的新采购订单号;
  3. 执行 ME2AME92FME91FME91FF
  4. 生成、预览、打印或发送任何提醒、催办与消息输出;
  5. 打开 MRP 库存/需求清单并验证确认前后的计划结果;
  6. 维护确认控制键、确认类别、确认顺序、监控期限或 MRP/GR 标志;
  7. 进入 SPRO/IMG、Manage Your Solution 或 Central Business Configuration;
  8. 演示 EDI、SAP Business Network、入站交货或自动接收供应商确认。

因此,本集适合作为“采购订单监控与供应商确认概念”的入门课,而不是确认录入、监控报表、消息输出或确认控制配置的完整操作教程。

十三、本课结论

采购订单监控的核心,是把“采购方要求”“供应商确认”和“实际收货”分为不同事实层级:

  • PO 日期和数量代表采购方提出的需求;
  • 供应商确认日期和数量代表供应商当前预计或承诺的交付;
  • 收货过账才代表物料实际到达并进入库存或消费处理。

仅使用订单确认适合跟踪供应商是否回复,但不能表达按日期和数量拆分的确认。需要更细的交付监控时,可以使用多个确认类别和确认控制键;确认是否进入 MRP、是否影响收货、是否纳入提醒,都由配置和部署方式决定。

视频讲清了为什么需要供应商确认,并展示了确认相关入口;它没有继续完成确认录入、监控、催办或 MRP 验证。

参考资料

版权声明:本文为YES开发框架网发布内容,转载请附上原文出处连接
MCP自动发表文章
上一篇:SAP S/4HANA MM模块培训 18 - 优化采购:采购申请供应源分配与转单入口
下一篇:SAP S/4HANA MM模块培训 20 - 凭证释放程序:采购申请审批与经典释放策略
评论列表

发表评论

评论内容
昵称:
验证码:
验证码
关联文章

SAP S/4HANA MM模块培训 19 - 采购订单监控供应商确认MRP
SAP S/4HANA MM模块培训 13 - MRP概览、技术流程计划文件条目
SAP S/4HANA MM模块培训 09 - 供应来源采购信息记录(PIR)
SAP S/4HANA MM模块培训 06 - 库存物料采购询价创建
SAP S/4HANA MM模块培训 08 - 外部服务采购流程服务主数据
SAP S/4HANA MM模块培训 23 - 供应商退货交货:122/124移动类型官方补充流程
SAP S/4HANA MM模块培训 05 - 业务伙伴(供应商)主数据:类别分组
SAP S/4HANA MM模块培训 18 - 优化采购采购申请供应源分配转单入口
SAP S/4HANA MM模块培训 01 - 介绍ERP SAP MM模块
SAP S/4HANA MM模块培训 16 - MRP控制参数:处理键、计划模式过程控制
SAP S/4HANA MM模块培训 12 - 配额安排、供应源分配配额评分
SAP S/4HANA MM模块培训 03 - 企业结构采购组织配置
SAP S/4HANA MM模块培训 07 - 消耗性物料、科目分配采购申请
SAP S/4HANA MM模块培训 20 - 凭证释放程序:采购申请审批经典释放策略
SAP S/4HANA MM模块培训 11 - 供应来源确定货源清单维护
SAP S/4HANA MM模块培训 24 - 货物发出:201、261、551移动类型中断流程补齐
SAP S/4HANA MM模块培训 14 - MRP执行方式:总计划、单项计划交互式计划
SAP S/4HANA MM模块培训 10 - 框架协议、数量合同金额合同
SAP S/4HANA MM模块培训 17 - MRP结果评估:MD04库存需求清单MD05 MRP清单
SAP S/4HANA MM模块培训 15 - 影响MRP的批量程序:EX逐批量FX固定批量

热门标签
.NET Core .NET Reactor ag-grid AI发布 api安全 ASP.NET Core C#DLL加密 C#播放声音 C#代码混淆 C#代码加密 ChromeDriver Codex DateTime DBeaver devexpress devTool DLL混淆 edge.js EF EFCore Electron element-ui el-form el-table excel FastReport FileStream FolderBrowerDialog FolderSelectDialog form提交 git gridcontrol gridview input javascript json字符串 JS转换对象JSON jwt JWT授权 linq log Math MCP mitmproxy MVC MySQL Navicat netstat nginx node_modules NSwag Nuget Nuget镜像 number PowerShell pyinstaller python pythoncom python爬虫 python抓包 pywin32 redis Requests-html RestSharp Selenium sql SQL Server Swagger to-cms Visual Studio VSCode vue VueRouter vue路由 VUE页面通讯 Webpack Windows Windows服务 winform wmi xlrd yaml YESCMS YESWEB开发框架 白象 表单提交 播放声音 打开URL 代码混淆 弹窗提醒 端口占用 对象转换 分布式 公共字典 机器码 进程排查 静态资源 开发指南 路由参数 密钥 配置教程 配置文件 权限 人工智能 任务 任务调度 日期间隔 日志 日志记录 省市区 授权验证 数据库 四舍五入 文案 文件读取 文件夹选择 文件目录选择 问题排查 行政区域数据 页面通讯 中间件 CSharp 事务锁 工单系统 并发控制 重复提交 CMS Markdig Markdown markdown-it marked 技术选型 VS Code 开发工具 源代码管理 版本控制 Docker PostgreSQL 时区 部署排查 CMS架构 EF Core 主题系统 二次开发 插件系统 容器 运维命令 镜像清理 Linux NAS 远程挂载 飞牛 fnOS S/4HANA SAP GUI SAP HANA SAP R/3 SAP入门 SAP版本 ERP SAP SAP MM 库存管理 物料管理 采购管理 入门教程 SAP S/4HANA SPRO 企业结构 采购组织 MM01 物料主数据 物料类型 BP分组 业务伙伴 供应商主数据 ME41 RFQ 库存物料 采购流程 ME51 消耗性物料 科目分配 采购申请 AC03 ML81N 外部服务 服务主数据 Business Partner SAP培训 ME51N MM模块 Lean Services MM-SRV 外部服务采购 PIR 供应来源 采购主数据 采购信息记录 ME31K 框架协议 计划协议 采购合同 ME01 供应来源确定 货源清单 MEQ1 供应源确定 配额安排 配额评分 MD04 MD21 MRP 计划文件 需求计划 批量程序 MD01N MD02 MRP Live MD05 MM 物料计划 优化采购 供应源 采购订单 ME2A 供应商确认 采购监控 Flexible Workflow 凭证释放 采购审批 释放策略 实地盘点 物料凭证 货物移动 MIGO 收货 移动类型 已撤回 供应商退货 货物发出 STO 库存转储 转移过账 生产订单 预留 GR/IR MIRO 供应商发票 物流发票校验 OMR2 税码 FI PP SD 实操教程 MRBR OMR6 发票差异
联系我们
联系电话:15090125178(微信同号)
电子邮箱:garson_zhang@163.com
站长微信二维码
微信二维码
