SAP S/4HANA MM模块培训 15 - 影响MRP的批量程序:EX逐批量与FX固定批量


SAP S/4HANA MRP 批量程序与 EX 实例

批量程序(Lot-Sizing Procedure)是影响 MRP 建议数量的核心主数据之一。它回答的不是“有没有短缺”,而是系统识别短缺后应该用多大的批量形成计划订单、采购申请或计划协议交货计划行。本课在物料主数据中查看 EX,用 MD61 建立五个月的计划独立需求,再以 MD02 运行单物料多层 MRP,最终在 MD04 验证五笔计划订单分别覆盖五笔净短缺。

视频最后把批量程序改为 FX,固定批量输入 150 EA,但在重新运行 MRP 和查看结果之前结束。因此,本文把本课准确定位为“EX 完整实验 + FX 参数设置预告”,不会补写视频中不存在的 FX 运行结果。

一、本课目标与真实完成范围

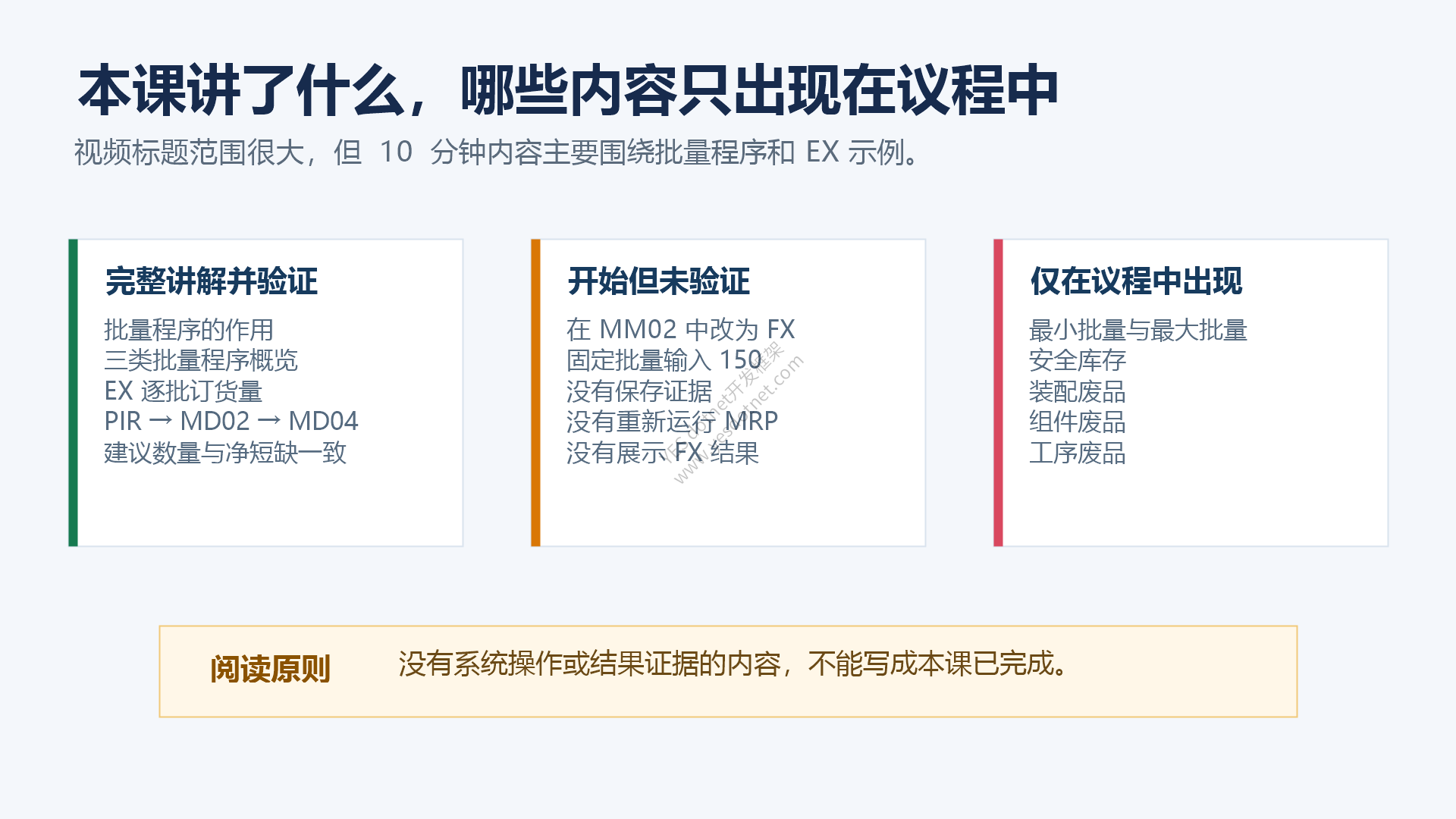

视频开头的议程包含批量程序、最小批量、最大批量、安全库存、装配废品、组件废品和工序废品。议程不等于已经讲完:这 10 分钟实际上主要完成了批量程序分类、EX 的系统验证,以及 FX 固定批量字段的初始输入。

本课已完成与未完成范围

本课实际完成:

  • 说明批量程序如何影响 MRP 建议数量;
  • 区分静态、周期和优化三类批量程序;
  • 在物料 100004137、工厂 1710 的 MRP 1 视图查看 EX
  • 使用 MD61 建立五个月的计划独立需求(PIR);
  • MD04 查看运行前的累计短缺;
  • 使用 MD02 执行单物料多层经典 MRP;
  • MD04 验证 EX 形成的五笔计划订单;
  • MM02 中改为 FX 并输入固定批量 150

本课没有完成:

  • 没有保存完成 FX 设置的明确证据;
  • 没有用 FX 再次执行 MD02
  • 没有展示 FX 的 MD04 结果;
  • 没有演示周期批量和优化批量;
  • 没有讲解或测试最小/最大批量、安全库存和三类废品率。

二、批量程序在 MRP 计算链中的位置

批量程序不是从原始需求直接跳到建议数量。MRP 首先读取库存、固定收货和各种需求,执行净需求计算,识别“未被覆盖的短缺数量”和“短缺日期”;然后才根据物料主数据中的批量程序形成采购或生产建议。

MRP 从需求到批量结果的计算链

计算逻辑可以简化为:

  1. 收集计划独立需求、销售订单需求、相关需求等需求元素;
  2. 读取现有库存、计划订单、采购订单、采购申请等供给元素;
  3. 结合安全库存和有效日期计算可用量;
  4. 识别每个短缺日期尚未覆盖的净短缺;
  5. 对净短缺应用 EXFXHB 或其他批量程序;
  6. 再结合最小/最大批量、舍入、废品等适用参数调整数量;
  7. 根据采购类型和 MRP 运行参数形成相应建议。

这里要分清两个维度:批量程序主要决定“建议数量是多少、需要几份”,但建议最终是计划订单、采购申请还是计划协议交货计划行,还会受到采购类型和 MRP 运行控制参数影响。

三、三类批量程序

SAP 将批量程序划分为静态、周期和优化三大类。

静态、周期和优化批量程序

1. 静态批量程序

静态程序按照当前短缺和预先定义的简单规则直接形成建议数量。本课重点出现:

  • EX:Lot-for-Lot Order Quantity,逐批订货量;
  • FX:Fixed Order Quantity,固定批量;
  • HB:Replenish to Maximum Stock Level,补充到最大库存水平。

2. 周期批量程序

周期批量会把某个日、周、月或计划日历周期内的短缺合并,再形成周期批量。例如系统画面中出现了 MB 月批量和 WB 周批量。本课只展示分类和 F4 列表,没有维护或运行周期批量示例。

3. 优化批量程序

优化批量通常在设置成本和库存持有成本之间进行权衡,以选择更经济的批量组合。视频提到 Part Period、Least Unit Cost、Groff Procedure、Dynamic Lot Size 等概念,但没有系统演示。

讲师说优化批量“无法在系统中演示、需要真实数据”,这应理解为课程示例条件不足,而不是 SAP 的产品限制。只要准备适当的需求、设置成本、库存成本和配置,优化批量也可以在测试系统中验证。

四、在物料主数据 MRP 1 视图查看批量程序

视频使用 MM03 显示物料主数据,选择 MRP 1 视图并输入工厂 1710。画面中的核心数据如下:

字段视频值
物料100004137
描述Pepsi 1 L Bottle
工厂1710 / Plant 1 US
物料类型FERT
基本计量单位EA
MRP 组0010
MRP 类型PD
MRP 控制者Z01
批量程序EX
最小批量0
最大批量0
最大库存水平0
装配废品率0.00%
舍入值0

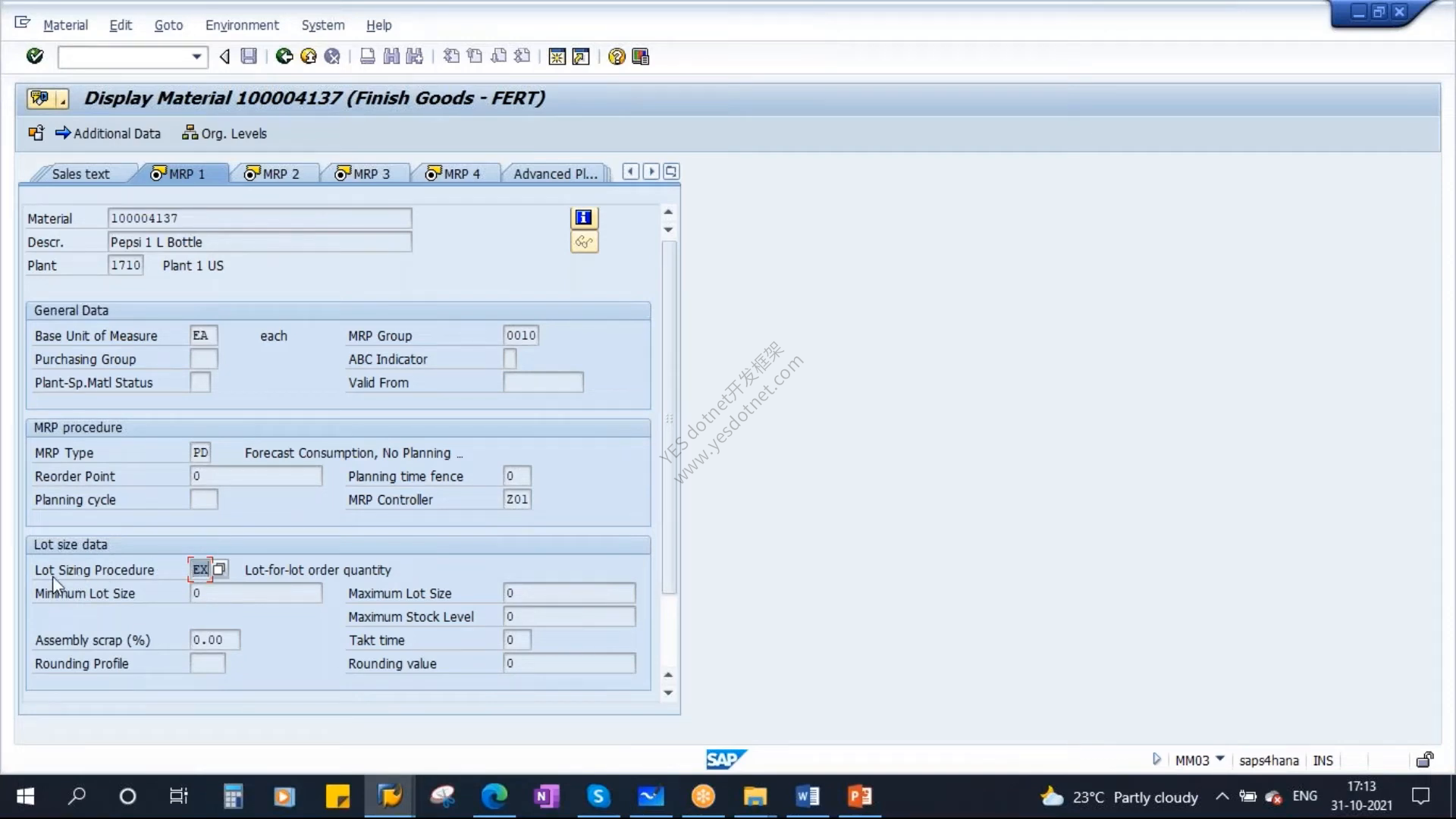

MM03 中的 MRP 1 视图与 EX 批量程序

批量程序属于工厂或 MRP 区域相关的计划数据。视频显示的是工厂 1710 的数据;如果企业启用 MRP 区域并维护区域专用参数,区域级设置可能覆盖工厂级参数,不能只看一个画面就推断所有计划区域使用相同批量。

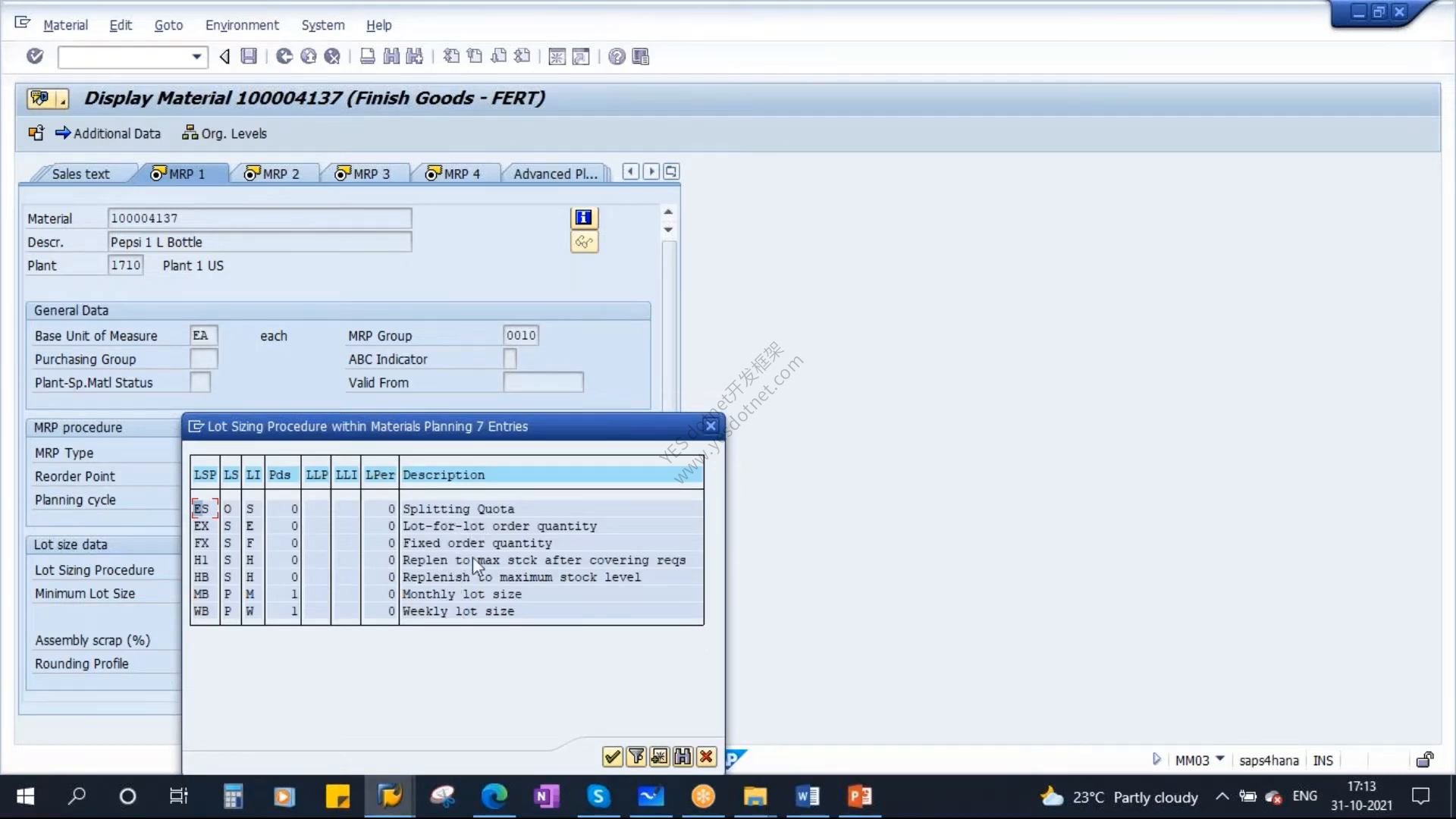

在批量程序字段打开 F4 帮助后,视频系统列出了以下可选值:

代码屏幕描述中文含义
ESSplitting Quota拆分配额
EXLot-for-lot order quantity逐批订货量
FXFixed order quantity固定批量
H1Replen to max stck after covering reqs覆盖需求后补充到最大库存
HBReplenish to maximum stock level补充到最大库存水平
MBMonthly lot size月批量
WBWeekly lot size周批量

物料主数据中的批量程序 F4 列表

这个列表是课程系统的实际配置,不代表每套 SAP 系统都只存在这七项。批量程序及其参数可以按企业方案配置,文章中应把代码含义和客户系统可用值区分开。

五、EX、FX 与 HB 的准确区别

三种静态批量程序对比

EX:按净短缺形成建议

EX 对短缺日期使用未覆盖短缺作为建议数量。在视频的简化环境中,没有可用库存,也没有其他固定收货,所以计划订单数量与每月 PIR 数量一一对应。

但“需求 100 就必然创建 100”不是无条件公式。如果可用库存已经覆盖一部分需求,EX 应覆盖的是剩余净短缺;如果最小/最大批量、舍入或废品等参数生效,最终建议数量还可能继续变化。同一天的多个需求也可能被汇总,而不是机械地“一条需求对应一张订单”。

FX:每个建议使用固定批量

FX 要求维护 Fixed lot size。固定批量 150 的准确含义是每个采购建议采用 150,而不是整个计划期间最多只补 150。当净短缺超过一个固定批量时,系统可以在同一天创建多个相同数量的建议。例如净短缺 200、固定批量 150,可能形成两份 150,总收货 300,并留下 100 的正可用量。

HB:补充到最大库存水平

HB 依据当前可用量与最大库存水平之间的差额形成建议。它依赖 Maximum Stock Level,不是“最大批量”的同义词。本课没有维护最大库存水平,也没有运行 HB。

六、EX 实验第一步:确认初始状态

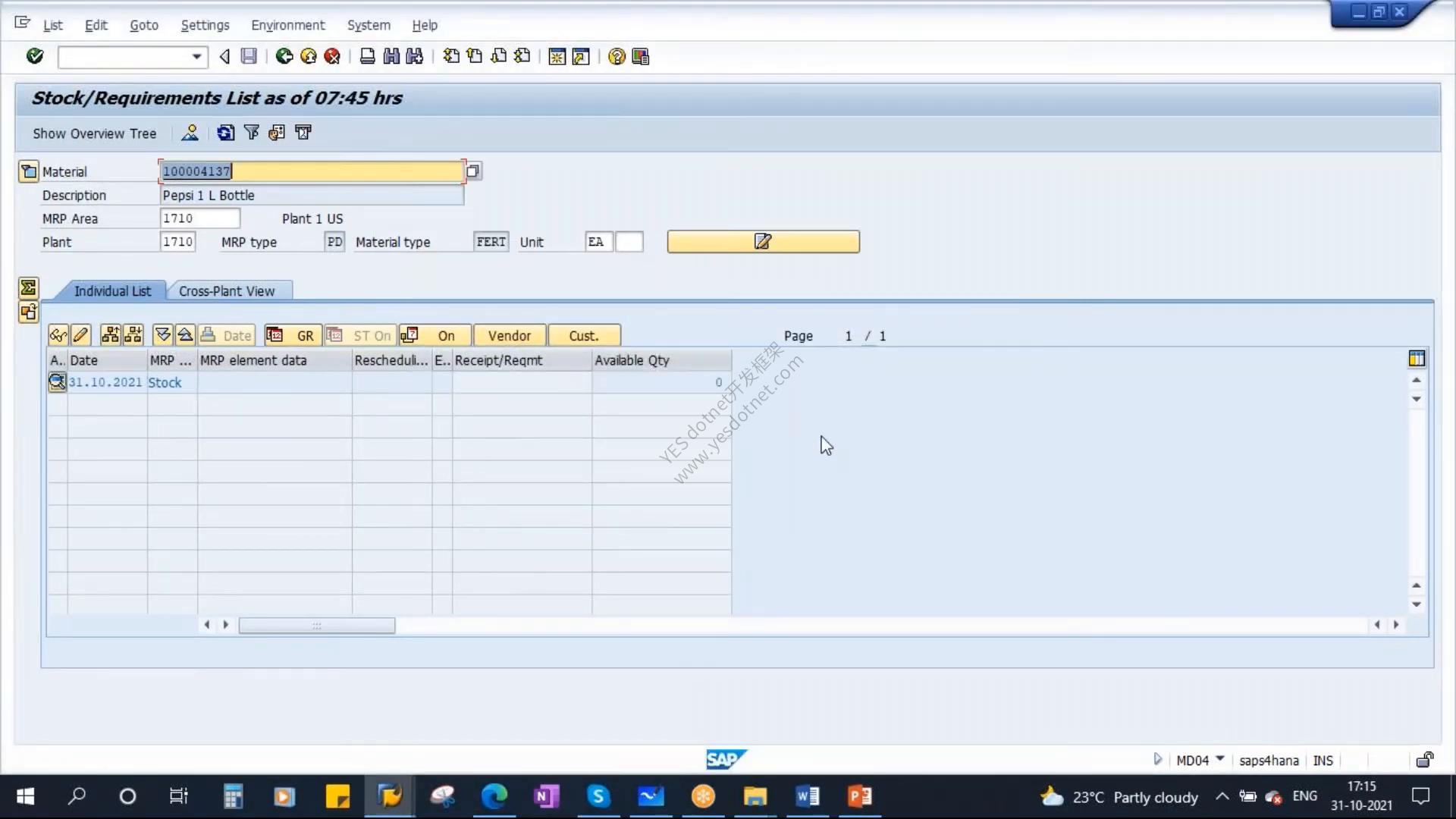

视频先在 MD04 打开物料 100004137 的动态库存/需求清单。此时只有库存行,可用量为 0,没有计划独立需求、计划订单或其他收货。

MD04 中的测试前初始状态

MD04 是动态库存/需求清单,它实时读取当前库存、需求和收货元素,不是上一次 MRP 运行的静态快照。后续每次刷新都可能看到最新业务数据。

七、使用 MD61 创建五个月计划独立需求

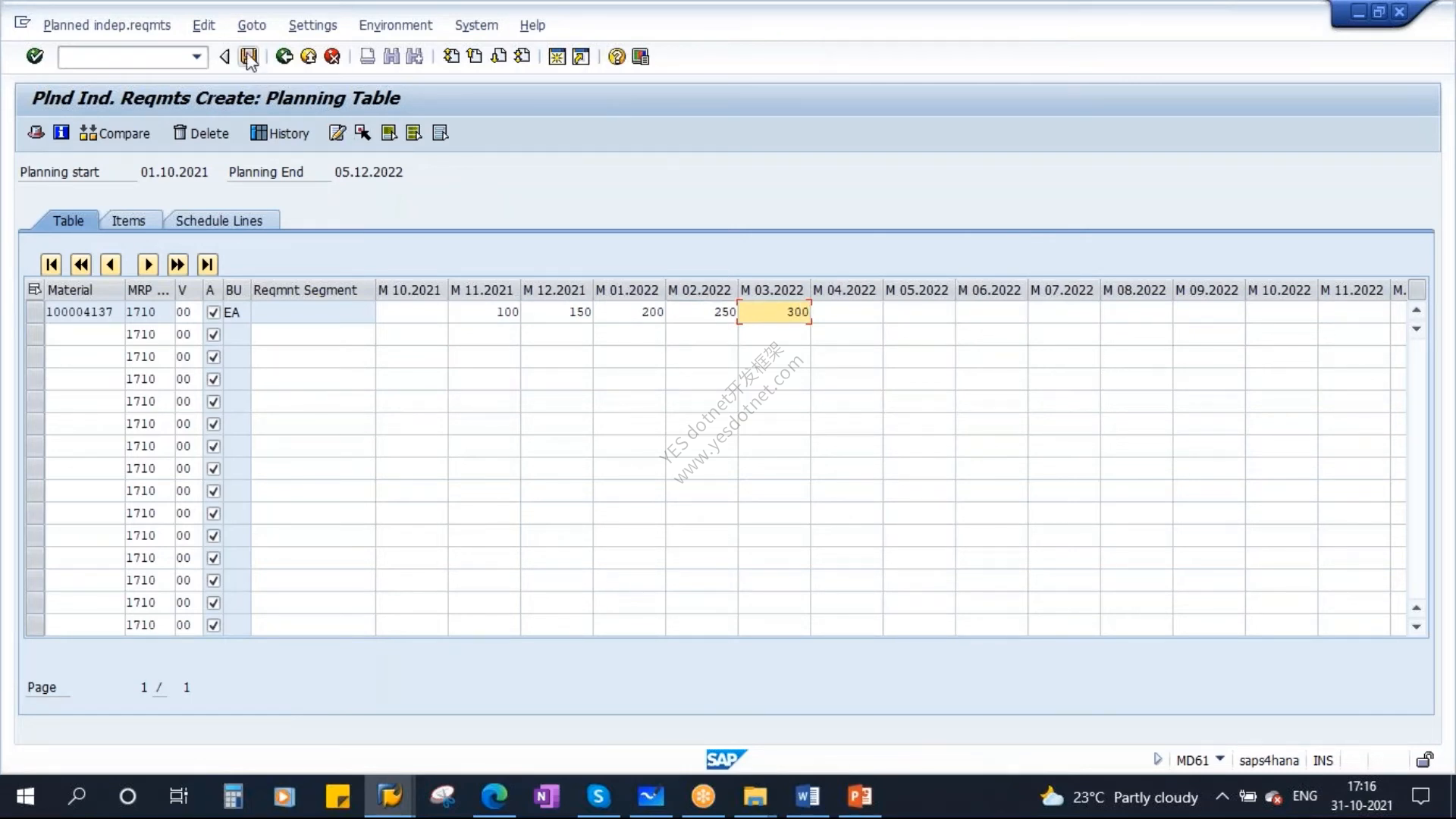

视频进入 MD61,为工厂 1710 的物料 100004137 按月输入计划独立需求:

月份PIR 数量
11.2021100 EA
12.2021150 EA
01.2022200 EA
02.2022250 EA
03.2022300 EA

MD61 中录入五个月的计划独立需求

讲师口头把这些数字称为“forecast”。在 SAP 术语中,MD61 创建的是计划独立需求(Planned Independent Requirements,PIR)。PIR 可以代表企业对未来需求的估计,但不能直接等同于 SAP 预测功能自动计算出的 Forecast。PIR 是否参与 MRP、是否被销售订单消耗,还取决于版本激活状态、需求类型和计划策略。

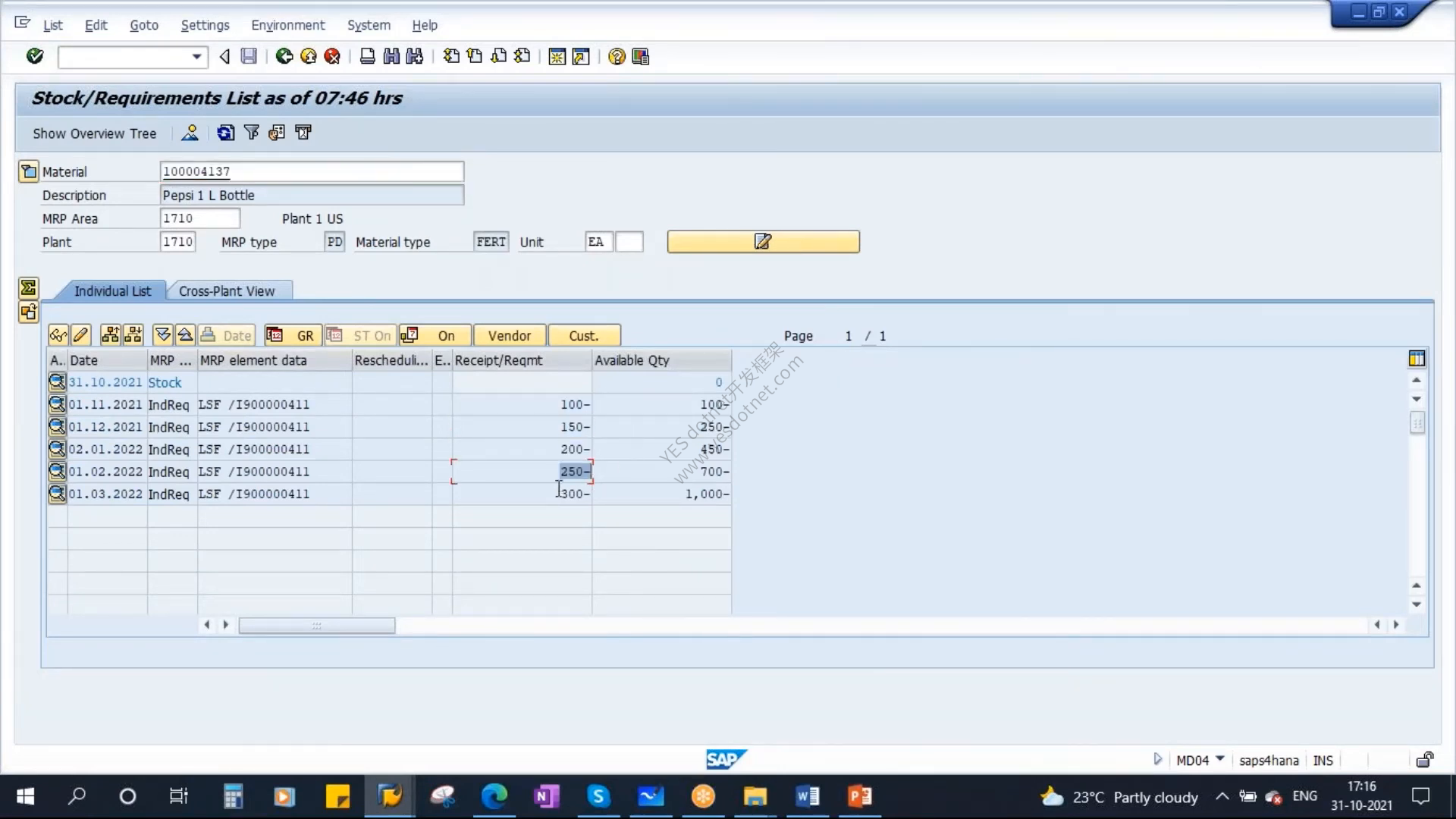

保存后回到 MD04,系统显示五笔 IndReq。由于库存为零且还没有收货,累计可用量依次下降:

-100 → -250 → -450 → -700 → -1,000

MD04 中 MRP 运行前的五笔短缺

这一步构造了一个非常干净的 EX 测试:每个月都有短缺,没有库存或固定收货干扰,因此后续可以直接观察批量程序如何形成建议数量。

八、使用 MD02 执行单物料多层 MRP

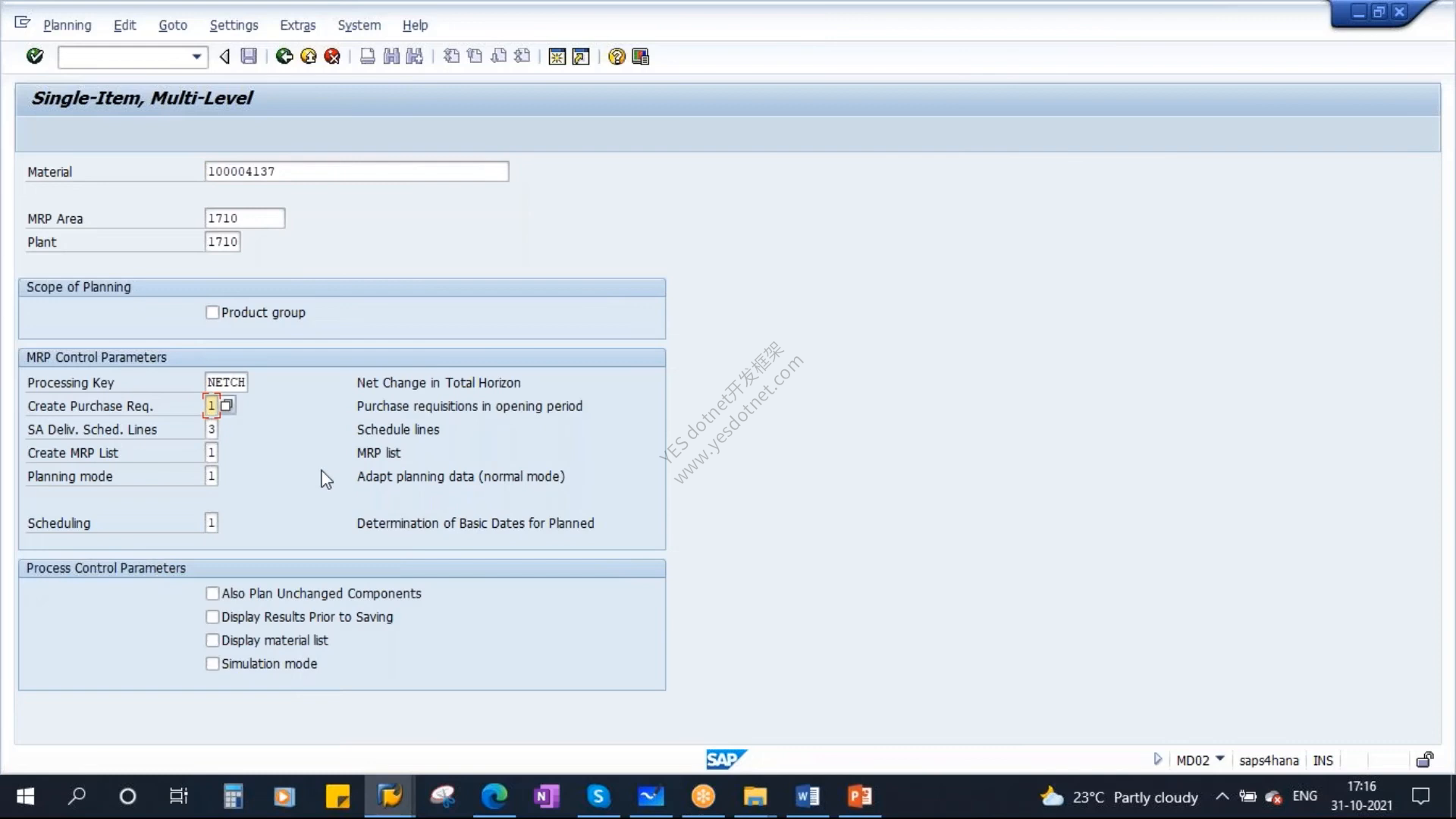

视频进入 MD02,对物料 100004137 执行单物料多层经典 MRP。最终运行画面显示:

参数视频值
MRP Area1710
Plant1710
Processing KeyNETCH
Create Purchase Req.1
SA Delivery Schedule Lines3
Create MRP List1
Planning Mode1
Scheduling1

MD02 的最终运行参数

NETCH 表示净变更计划,处理有 MRP 相关变化标识的物料;计划模式 1 表示尽量调整和复用现有未固定建议。Create Purchase Req.、计划协议行和排程参数控制外购物料建议及日期计算,不改变 EX 本身的批量定义。

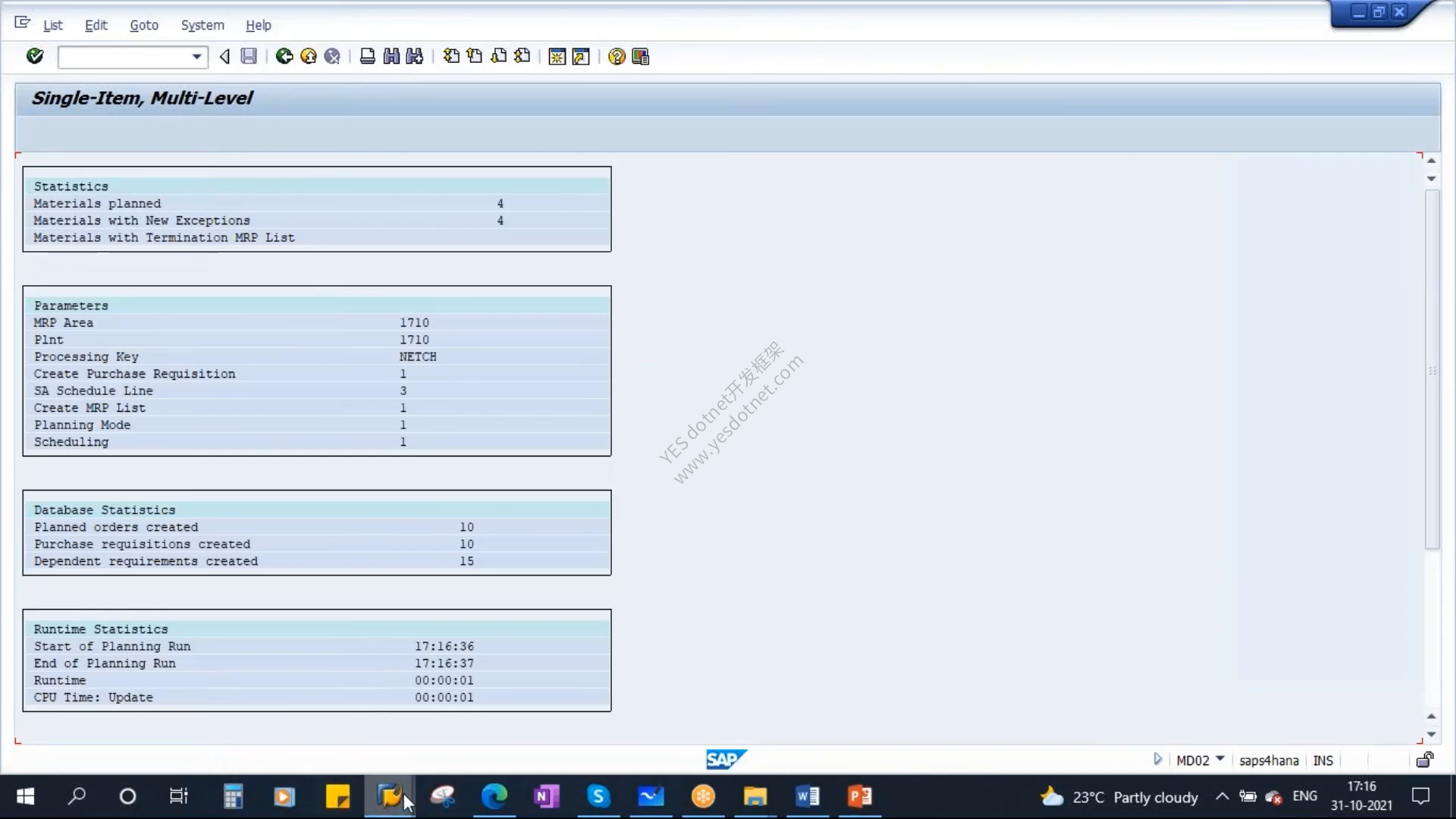

运行统计显示:

  • Materials planned:4
  • Materials with New Exceptions:4
  • Planned orders created:10
  • Purchase requisitions created:10
  • Dependent requirements created:15
  • Runtime:00:00:01

MD02 多层 MRP 的运行统计

这些数字来自单物料多层 MRP 展开后的全部 4 个物料,不是说顶层成品 100004137 自己产生了 10 张计划订单和 10 张采购申请。顶层物料的 EX 结果必须回到 MD04 单独识别。

九、在 MD04 验证 EX 结果

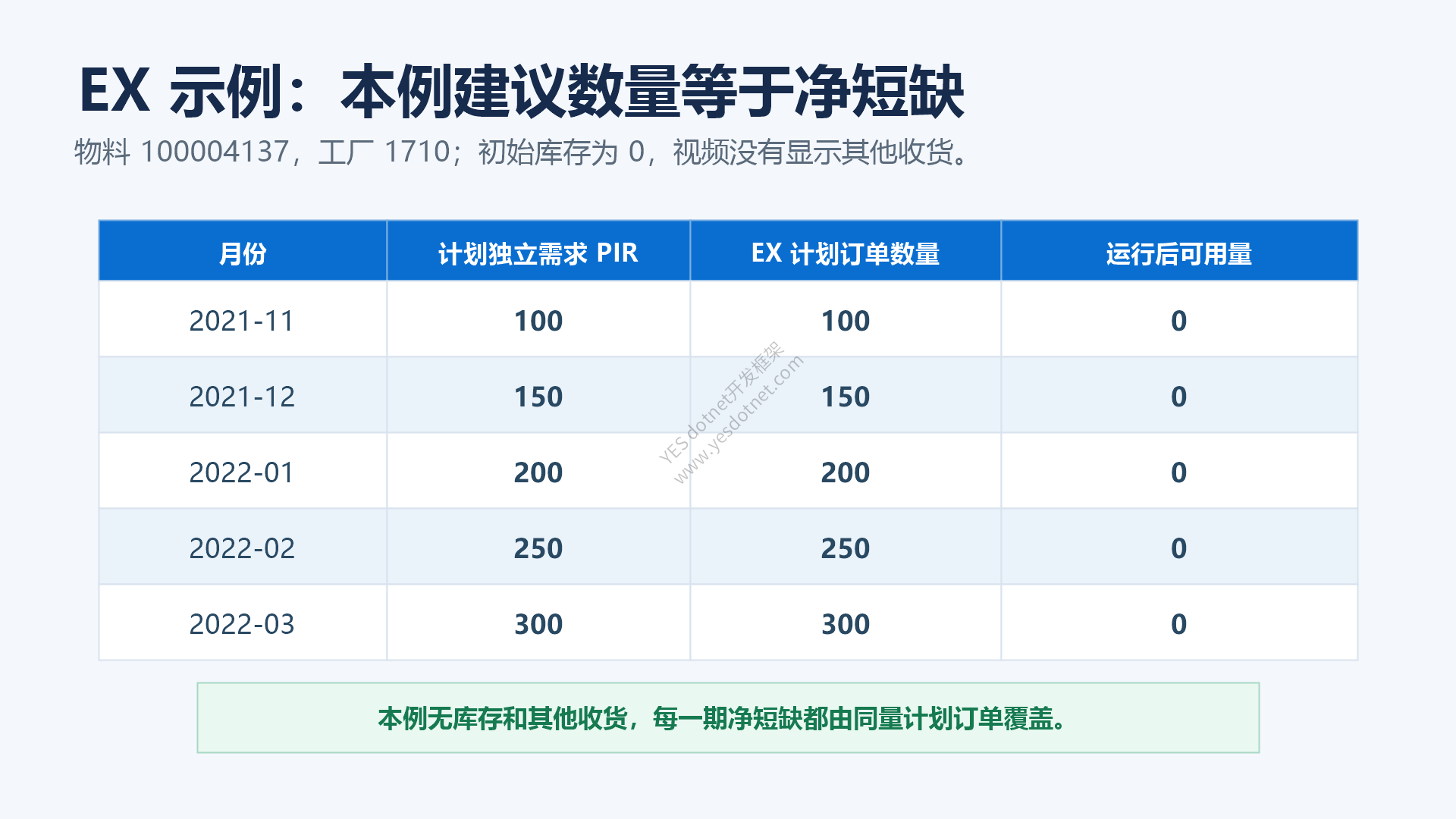

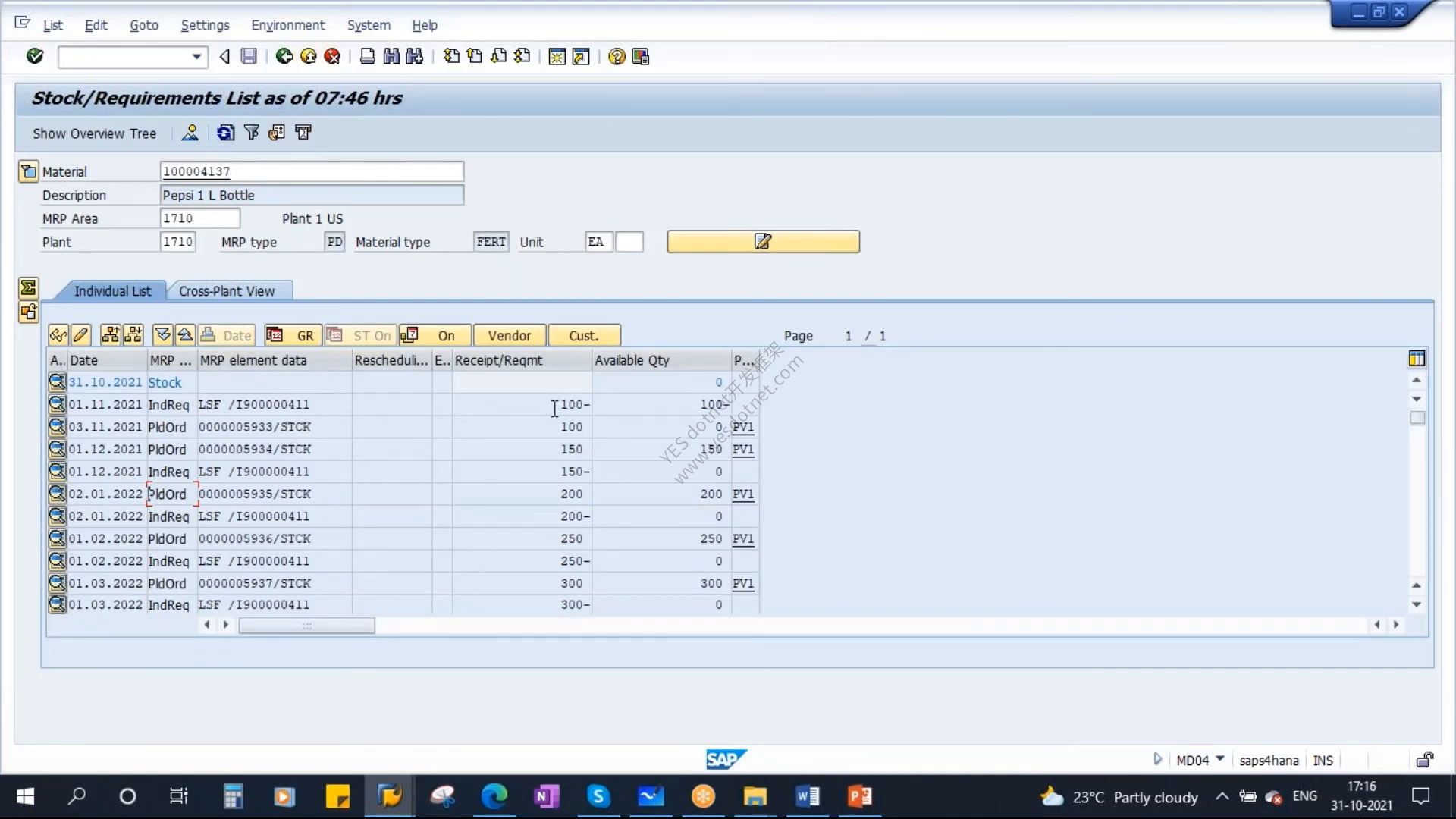

刷新 MD04 后,顶层物料出现五笔计划订单,每笔数量与对应月份的净短缺一致:

计划订单日期计划订单数量对应 PIR
03.11.20210000005933/STCK100100
01.12.20210000005934/STCK150150
02.01.20220000005935/STCK200200
01.02.20220000005936/STCK250250
01.03.20220000005937/STCK300300

EX 示例的中文结果表

第一笔计划订单日期是 03.11.2021,而 PIR 日期是 01.11.2021,说明数量与日期是两个维度:EX 负责按短缺形成数量,具体开始、完成或收货日期还受到排程和生产提前期等参数影响。

MD04 中 EX 运行后的五笔计划订单

在本例中,每笔计划订单出现后,可用量回到 0。这证明了“EX 覆盖净短缺”的结果,但只适用于本例的主数据与供需状态,不能推广成忽略库存、安全库存、舍入和废品影响的通用公式。

十、FX 操作停在参数输入,不能声称已经验证

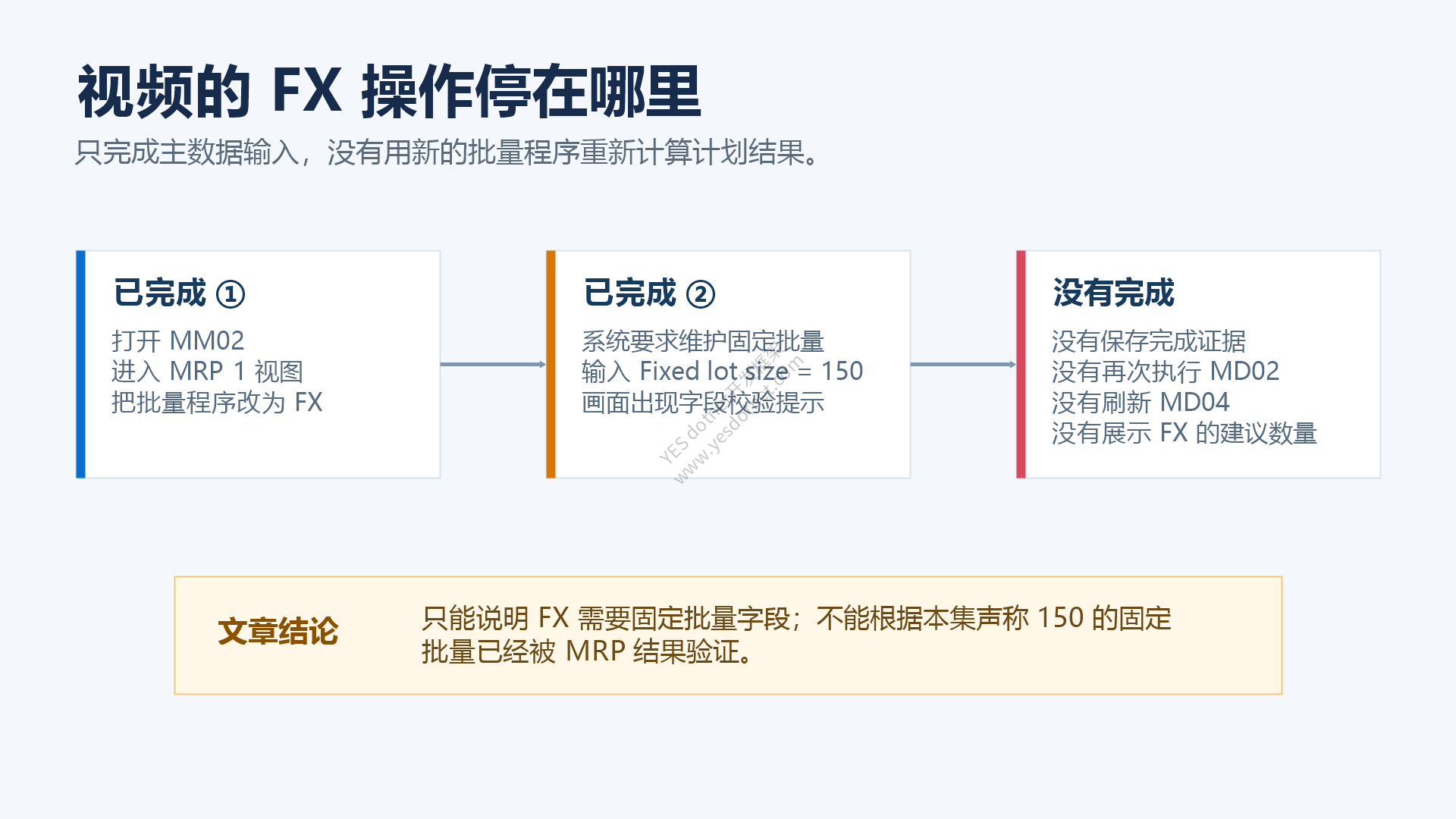

视频随后使用 MM02 更改物料主数据,在 MRP 1 视图把批量程序从 EX 改为 FX。系统要求填写 Fixed lot size,讲师输入 150

FX 操作的实际结束边界

本课停在以下位置:

  1. 已打开 MM02
  2. 已进入 MRP 1 视图;
  3. 已把批量程序改为 FX
  4. 已在固定批量字段输入 150 EA
  5. 没有明确展示保存完成;
  6. 没有再次执行 MD02
  7. 没有刷新 MD04
  8. 没有展示 FX=150 的建议数量。

因此,文章只能说明 FX 的主数据要求和官方计算含义,不能把“200 的需求会产生两份 150”写成视频已经验证的结果。那只是基于 SAP 标准行为的解释,需要在后续实际运行中再观察。

十一、影响 MRP 数量的其他因素(SAP 官方补充)

以下因素与视频开头议程相关,但本集没有实际讲解或演示。为了建立完整认知,可以把它们作为 SAP 官方补充,而不是本课成果:

因素可能影响
库存和固定收货先覆盖需求,决定净短缺是否存在
最小批量小于下限的短缺可能被放大到最低建议量
最大批量单个建议不能超过上限,较大短缺可能拆成多份
舍入值/舍入参数文件将数量向上调整为规定倍数或阶梯量
安全库存降低可用于普通需求覆盖的计划库存,可能提前触发补货
装配废品增加装配件生产数量,并影响下层组件需求
组件废品增加指定组件的相关需求数量
工序废品影响工序后续数量、排程和成本,不能与 BOM 项目净废品混用
采购类型影响内部生产或外部采购,从而影响建议类型
PIR 版本和计划策略决定 PIR 是否有效以及与销售订单的消耗关系
处理键决定计划变更物料还是计划范围内全部相关物料
计划模式和固定状态决定旧建议被调整、重新展开还是删除重建

最小和最大批量并不是对所有批量程序无条件生效;具体行为还要结合所选程序和配置。把 EX 改成 FX 后,旧计划订单如何重算还会受计划模式和建议是否固定影响,所以必须重新运行并查看结果,不能只看主数据字段就下结论。

十二、常见误区

误区 1:EX 的建议数量永远等于原始需求

不准确。EX 使用净短缺;可用库存和固定收货会先覆盖需求,其他适用参数也可能调整最终数量。

误区 2:MD61 创建的是 SAP 自动预测结果

不准确。MD61 创建计划独立需求 PIR。它可以承载预测性的未来需求,但不等同于 Forecast 程序计算结果。

误区 3:FX=150 表示整个期间只生产 150

不准确。它表示每个建议使用固定批量 150;较大短缺可以产生多个 150。

误区 4:HB 就是最大批量

不准确。HB 是补充到最大库存水平;Maximum Lot Size 是限制单个建议上限的另一字段。

误区 5:MD02 统计中的 10 张计划订单都属于顶层物料

不准确。视频运行的是多层 MRP,统计覆盖全部被计划物料;顶层物料在 MD04 中只看到五张计划订单。

误区 6:优化批量在 SAP 中无法演示

不准确。它需要合适的成本和需求数据才能体现优化结果,但不是系统无法配置或测试。

十三、事务码速查

事务码本课用途
MM03显示物料主数据和 MRP 1 批量设置
MM02更改批量程序与固定批量;字幕中的 MF02 是识别错误
MD61创建计划独立需求 PIR
MD04动态查看当前库存、需求和收货元素
MD02执行单物料多层经典 MRP

十四、参考资料

总结

本课通过一个干净的 EX 实验说明了批量程序如何改变 MRP 建议数量:先在 MD61 建立 PIR,再在 MD04 确认累计短缺,用 MD02 运行多层 MRP,最后回到 MD04 验证五笔计划订单分别覆盖五笔净短缺。切换到 FX 后,视频只做到固定批量 150 的主数据输入,没有重新计算结果。理解“净短缺”“每个建议的批量”和“采购建议类型”是三个不同概念,才能正确分析 MRP 输出。

版权声明:本文为YES开发框架网发布内容,转载请附上原文出处连接
MCP自动发表文章
上一篇:SAP S/4HANA MM模块培训 14 - MRP执行方式:总计划、单项计划与交互式计划
下一篇:SAP S/4HANA MM模块培训 16 - MRP控制参数:处理键、计划模式与过程控制
评论列表

发表评论

评论内容
昵称:
验证码:
验证码
关联文章

SAP S/4HANA MM模块培训 15 - 影响MRP批量程序EX批量FX固定批量
SAP S/4HANA MM模块培训 13 - MRP概览、技术流程计划文件条目
SAP S/4HANA MM模块培训 01 - 介绍ERP SAP MM模块
SAP S/4HANA MM模块培训 16 - MRP控制参数:处理键、计划模式过程控制
SAP S/4HANA MM模块培训 14 - MRP执行方式:总计划、单项计划交互式计划
SAP S/4HANA MM模块培训 12 - 配额安排、供应源分配配额评分
SAP S/4HANA MM模块培训 19 - 采购订单监控:供应商确认、交期MRP
SAP S/4HANA MM模块培训 20 - 凭证释放程序:采购申请审批经典释放策略
SAP S/4HANA MM模块培训 11 - 供应来源确定货源清单维护
SAP S/4HANA MM模块培训 06 - 库存物料采购询价创建
SAP S/4HANA MM模块培训 05 - 业务伙伴(供应商)主数据:类别分组
SAP S/4HANA MM模块培训 17 - MRP结果评估:MD04库存需求清单MD05 MRP清单
SAP S/4HANA MM模块培训 08 - 外部服务采购流程服务主数据
SAP S/4HANA MM模块培训 10 - 框架协议、数量合同金额合同
SAP S/4HANA MM模块培训 09 - 供应来源采购信息记录(PIR)
SAP S/4HANA MM模块培训 24 - 货物发出:201、261、551移动类型中断流程补齐
SAP S/4HANA MM模块培训 02 - 快速掌握 SAP GUI 导航
SAP S/4HANA MM模块培训 07 - 消耗性物料、科目分配采购申请
SAP S/4HANA MM模块培训 04 - 物料主数据、物料类型MM01创建
SAP S/4HANA MM模块培训 21 - 库存管理概览:核心任务、货物移动凭证

热门标签
.NET Core .NET Reactor ag-grid AI发布 api安全 ASP.NET Core C#DLL加密 C#播放声音 C#代码混淆 C#代码加密 ChromeDriver Codex DateTime DBeaver devexpress devTool DLL混淆 edge.js EF EFCore Electron element-ui el-form el-table excel FastReport FileStream FolderBrowerDialog FolderSelectDialog form提交 git gridcontrol gridview input javascript json字符串 JS转换对象JSON jwt JWT授权 linq log Math MCP mitmproxy MVC MySQL Navicat netstat nginx node_modules NSwag Nuget Nuget镜像 number PowerShell pyinstaller python pythoncom python爬虫 python抓包 pywin32 redis Requests-html RestSharp Selenium sql SQL Server Swagger to-cms Visual Studio VSCode vue VueRouter vue路由 VUE页面通讯 Webpack Windows Windows服务 winform wmi xlrd yaml YESCMS YESWEB开发框架 白象 表单提交 播放声音 打开URL 代码混淆 弹窗提醒 端口占用 对象转换 分布式 公共字典 机器码 进程排查 静态资源 开发指南 路由参数 密钥 配置教程 配置文件 权限 人工智能 任务 任务调度 日期间隔 日志 日志记录 省市区 授权验证 数据库 四舍五入 文案 文件读取 文件夹选择 文件目录选择 问题排查 行政区域数据 页面通讯 中间件 CSharp 事务锁 工单系统 并发控制 重复提交 CMS Markdig Markdown markdown-it marked 技术选型 VS Code 开发工具 源代码管理 版本控制 Docker PostgreSQL 时区 部署排查 CMS架构 EF Core 主题系统 二次开发 插件系统 容器 运维命令 镜像清理 Linux NAS 远程挂载 飞牛 fnOS S/4HANA SAP GUI SAP HANA SAP R/3 SAP入门 SAP版本 ERP SAP SAP MM 库存管理 物料管理 采购管理 入门教程 SAP S/4HANA SPRO 企业结构 采购组织 MM01 物料主数据 物料类型 BP分组 业务伙伴 供应商主数据 ME41 RFQ 库存物料 采购流程 ME51 消耗性物料 科目分配 采购申请 AC03 ML81N 外部服务 服务主数据 Business Partner SAP培训 ME51N MM模块 Lean Services MM-SRV 外部服务采购 PIR 供应来源 采购主数据 采购信息记录 ME31K 框架协议 计划协议 采购合同 ME01 供应来源确定 货源清单 MEQ1 供应源确定 配额安排 配额评分 MD04 MD21 MRP 计划文件 需求计划 批量程序 MD01N MD02 MRP Live MD05 MM 物料计划 优化采购 供应源 采购订单 ME2A 供应商确认 采购监控 Flexible Workflow 凭证释放 采购审批 释放策略 实地盘点 物料凭证 货物移动 MIGO 收货 移动类型 已撤回 供应商退货 货物发出 STO 库存转储 转移过账 生产订单 预留 GR/IR MIRO 供应商发票 物流发票校验 OMR2 税码
联系我们
联系电话:15090125178(微信同号)
电子邮箱:garson_zhang@163.com
站长微信二维码
微信二维码
