SAP S/4HANA MM 模块培训 27:采购申请无分类审批配置


采购申请审批配置

SAP S/4HANA MM 模块培训 27:采购申请无分类审批配置

本课讲解采购申请的经典审批机制,并在后台配置“无分类审批”:建立审批代码、审批标识、审批策略、审批顺序和策略判定条件。视频最后没有创建采购申请做运行测试,因此本文只把配置过程写成“已维护”,不把审批流程写成已经验证成功。

视频来源:27. SAP MM S4/HANA | Class-27 | July Batch(时长 1:12:18)
结果边界:完成无分类审批的后台配置演示;没有执行 ME51N 创建采购申请,也没有用 ME54NME55 测试审批。
图片处理:正文只使用原视频中的 SAP 系统原帧,全部保持 1920×1080;英文 Excel 讲义已改写为中文,没有直接引用。

一、先分清“有分类”与“无分类”

审批程序用于在采购申请或外部采购凭证满足特定条件时,先阻止后续处理,再由有权限的审批人通过审批代码放行。

对比项无分类审批有分类审批
适用对象仅采购申请采购申请,以及采购订单、合同、计划协议、询价单等外部采购凭证
采购申请审批粒度仅按项目审批可按项目审批,也可整单审批
可用判定条件科目分配类别、物料组、工厂、总价值通过特性与类定义更丰富的条件
外部采购凭证不适用只能整单审批,不能按项目部分审批

这里需要纠正视频中的两个表述:

  1. 同一套采购申请审批配置不能同时使用“有分类”和“无分类”。SAP 官方说明,两者互斥;一旦为采购申请启用有分类审批,无分类审批会被停用。
  2. “无分类”不是“采购订单可以部分批准”。它只表示采购申请按项目分别审批,外部采购凭证仍然只能整单审批。

二、进入无分类审批配置

视频从 IMG 中进入采购申请的审批程序节点。路径可以概括为:

SPRO → 物料管理 → 采购 → 采购申请 → 审批程序 → 设置无分类审批程序

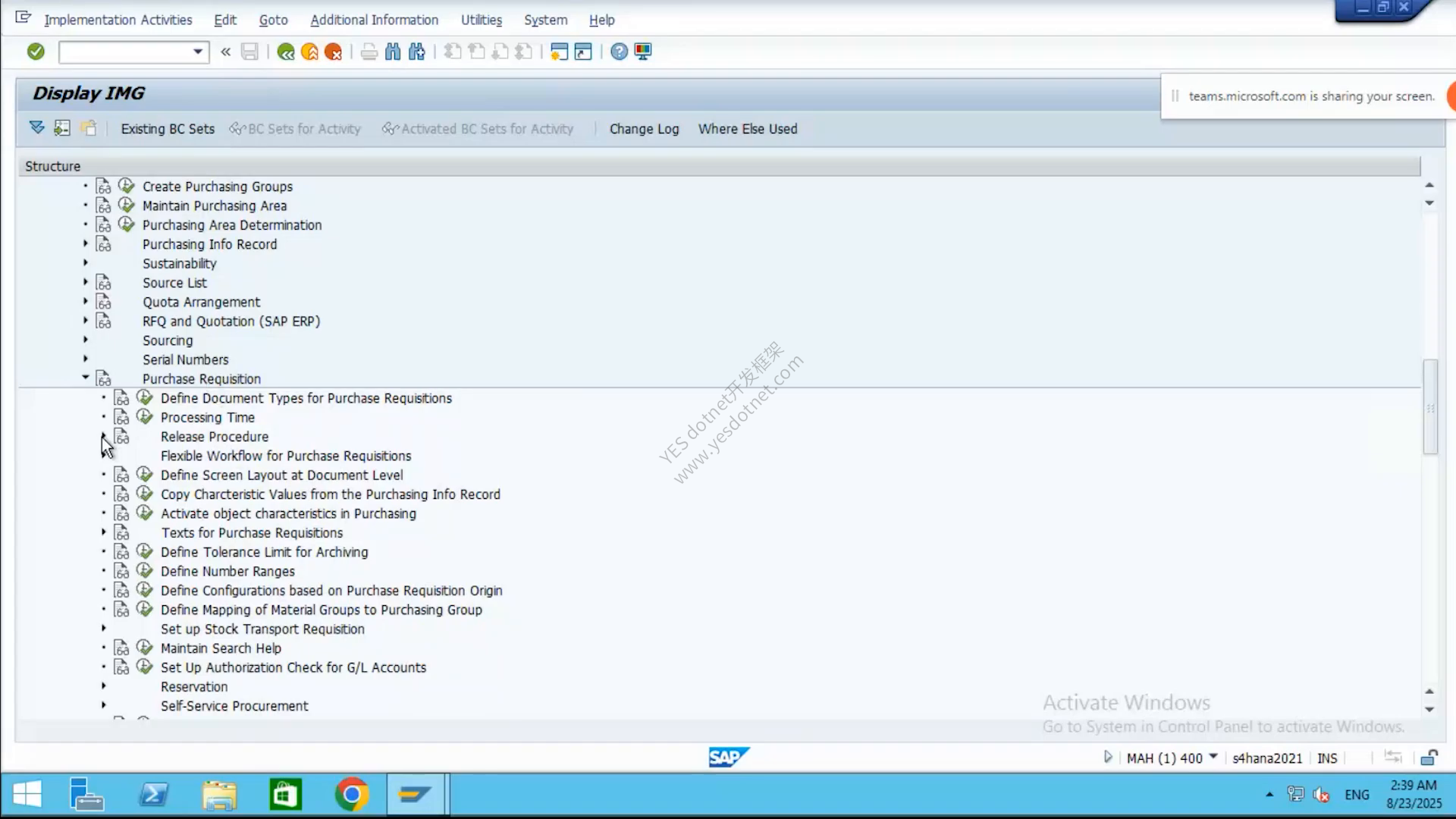

采购申请审批程序的 IMG 节点

图 1:采购申请配置下的 Release Procedure 节点。

无分类审批的核心关系是:

采购申请项目数据 → 匹配审批条件 → 确定审批策略 → 按审批代码和前提顺序放行 → 审批标识决定后续动作

三、建立审批代码

审批代码是两位标识,用来代表一个审批责任点。视频建立了三项:

审批代码视频描述业务角色示例
Z1Manager - 9501经理
Z2Sr. Manager - 9501高级经理
Z3Purch Dept - 9501采购部门

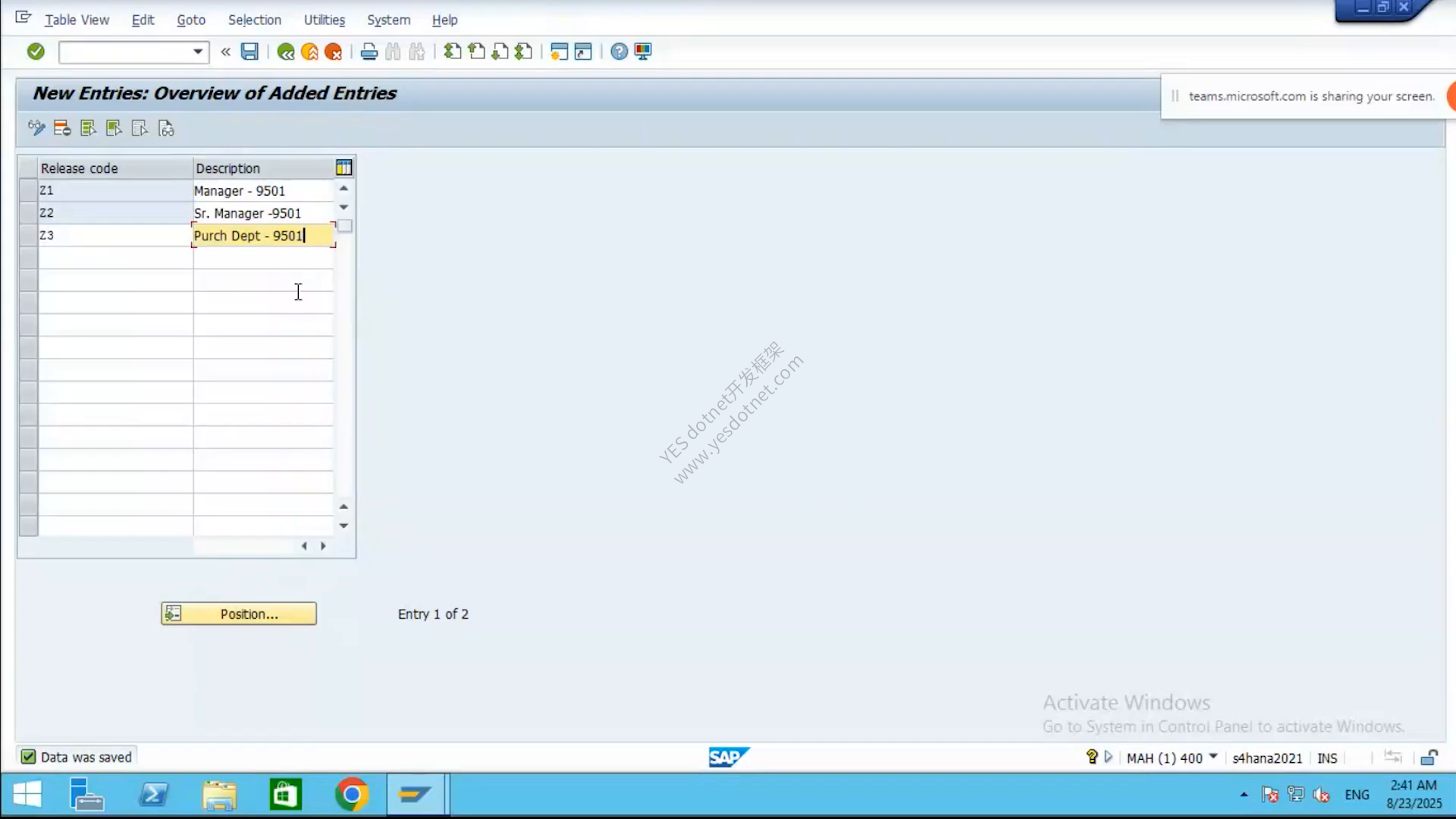

审批代码 Z1 Z2 Z3

图 2:三条审批代码已维护并保存。

代码描述只是在说明责任角色,并不会自动给用户审批权限。谁能使用某个审批代码,仍需通过权限对象等授权机制控制;SAP 官方列出的经典权限对象是 M_EINK_FRG

四、设置审批标识

审批标识表示采购申请项目当前处于什么状态,并控制它能否继续被修改、能否生成询价单或采购订单,以及变更后是否要重新审批。

视频先查看了系统中已有的阻止、已审批和紧急等标识。

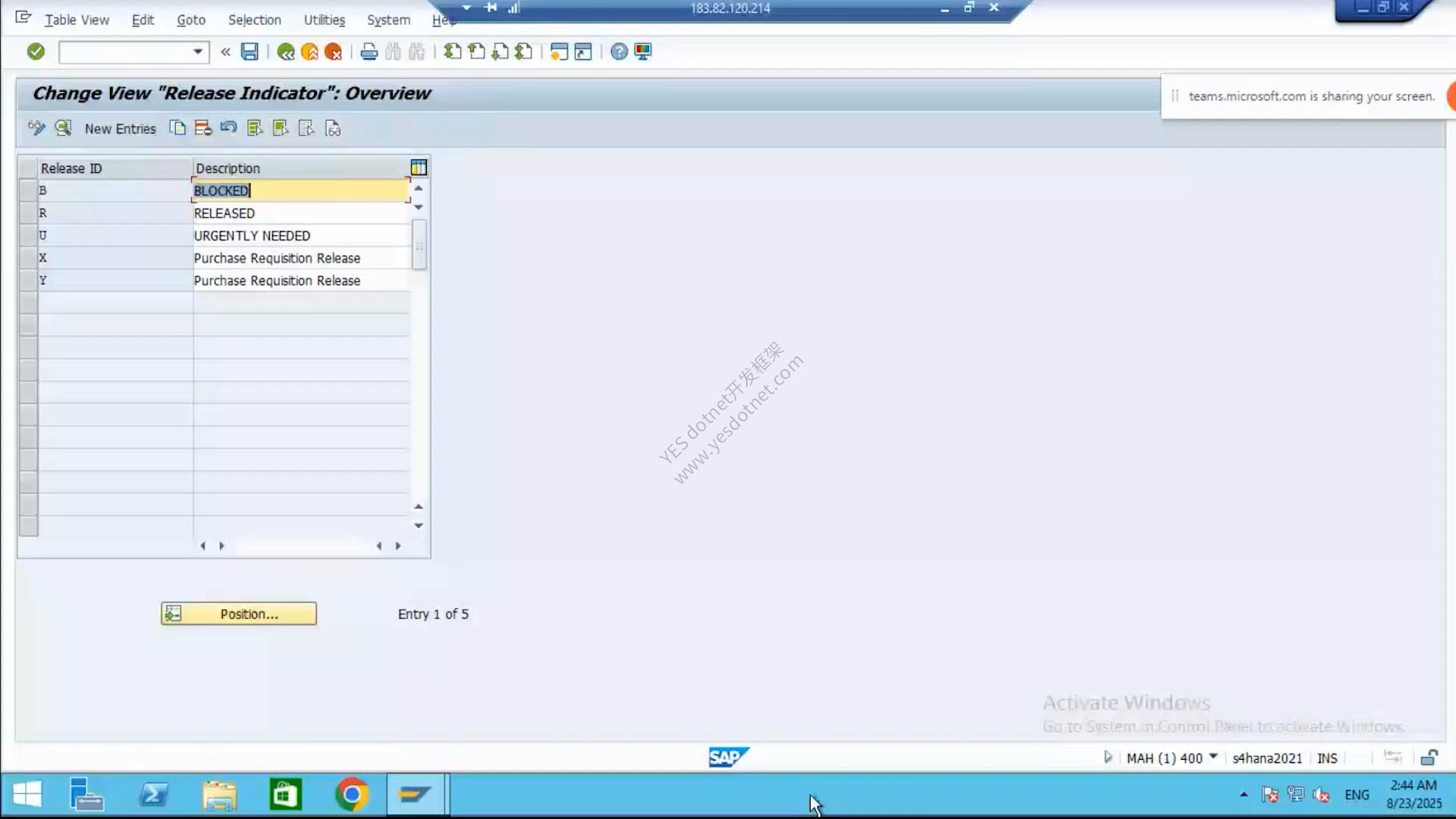

审批标识概览

图 3:审批标识用于区分阻止、放行等状态。

审批标识 A

视频将 A 描述为采购申请已审批,并维护以下参数:

参数视频设置含义
固定用于需求计划勾选避免 MRP 再改变该采购申请项目
允许参考创建询价勾选审批后可参考采购申请处理询价
允许参考创建采购订单勾选审批后可参考采购申请创建采购订单
字段选择键ME53使用视频所选字段状态控制后续显示或修改
可更改性1画面帮助显示为不能更改
价值变化百分比留空本例已禁止更改,因此没有再设置变化阈值

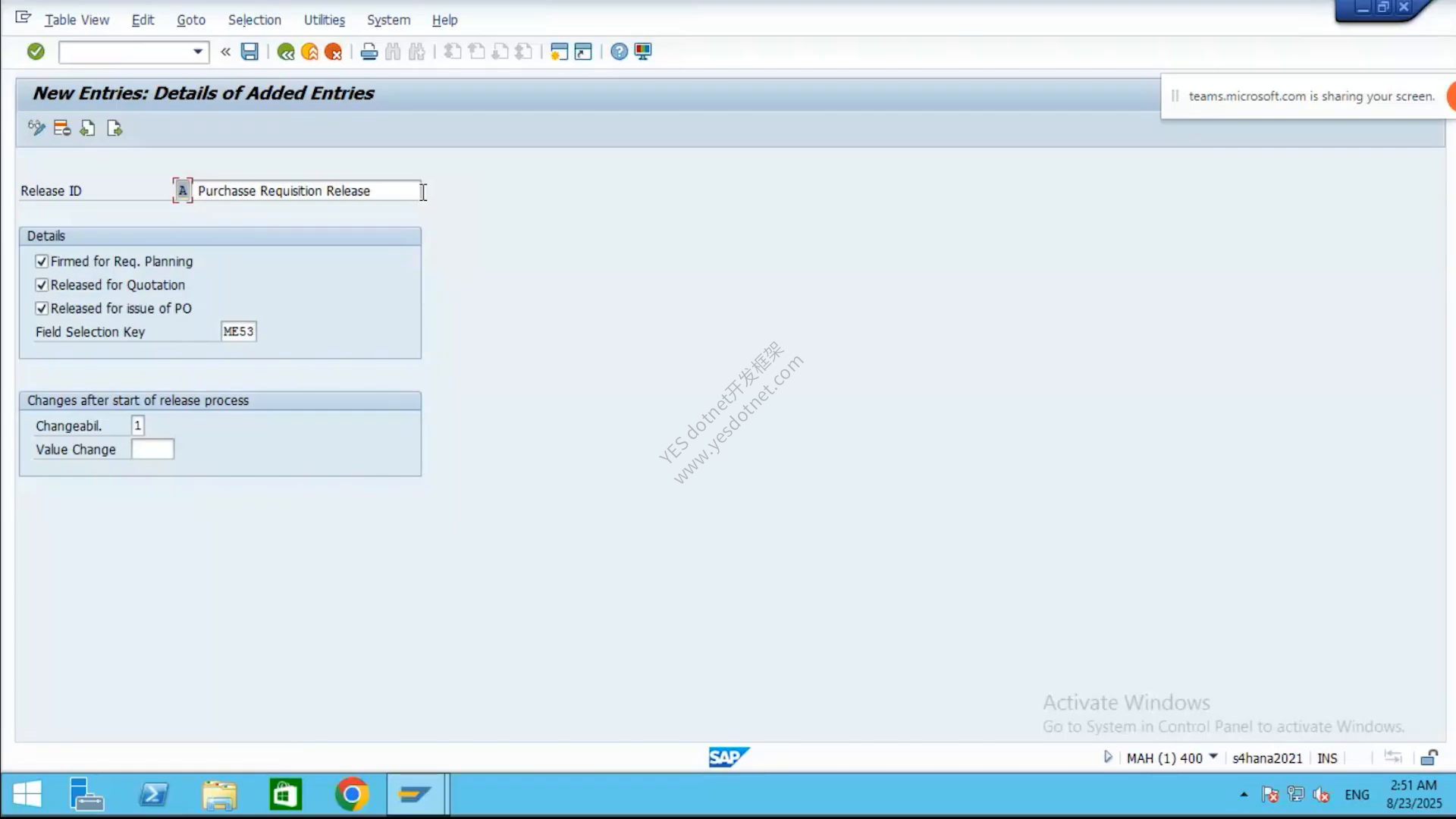

审批标识 A 的参数

图 4:审批标识 A 允许后续询价和采购订单,但把采购申请设为不可更改。

视频把“价值变化百分比”解释为:如果配置允许修改,可以设置一个容许变化范围,超出范围后重新进入审批。本例的可更改性已经选为 1,所以留空并不等于独立设置了“零容差”,而是该百分比在这套不可更改设置下没有实际作用。

审批标识 C

C 被描述为阻止采购申请,相关后续处理选项均未勾选。

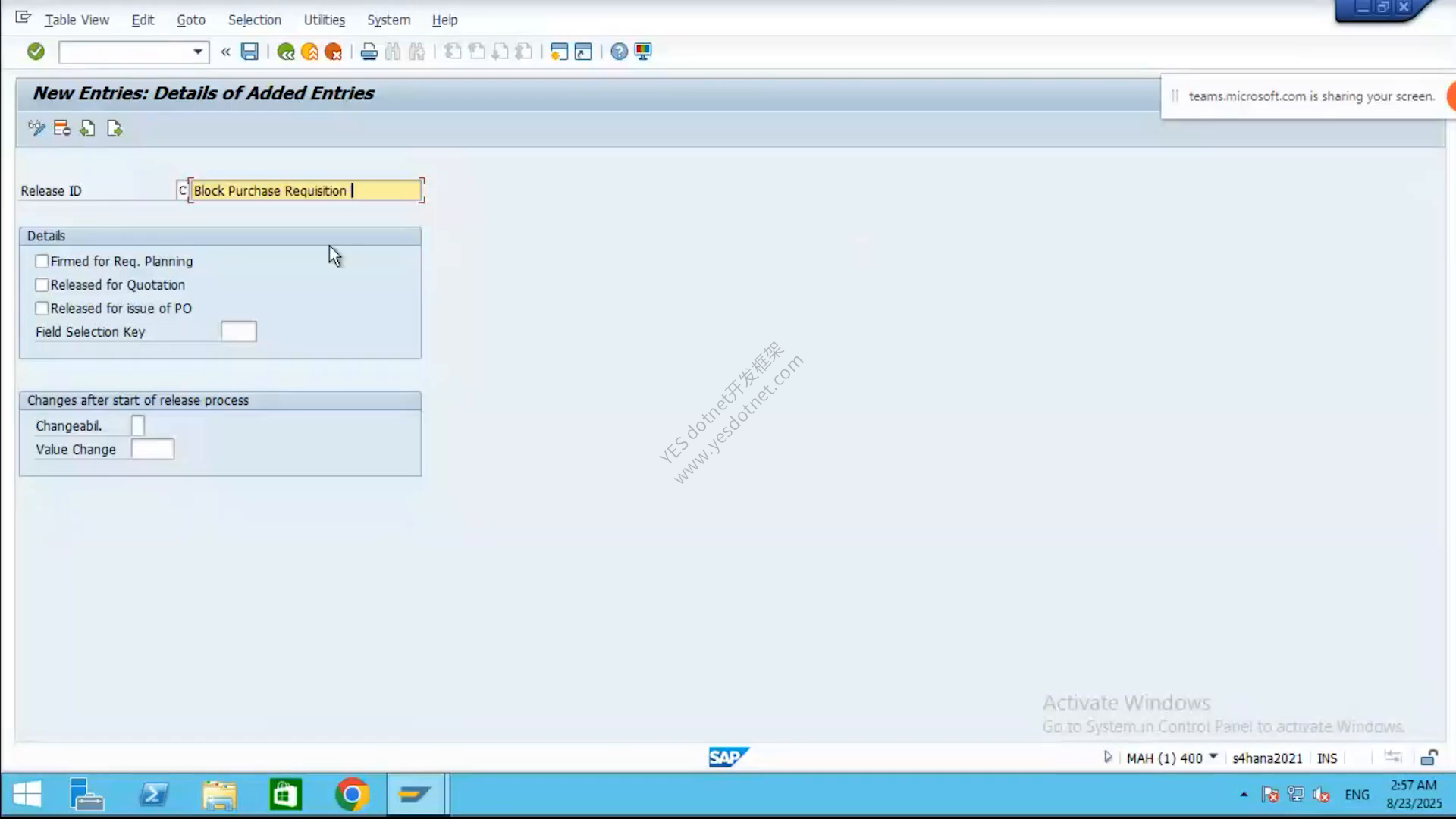

阻止采购申请标识 C

图 5:审批标识 C 用于保持采购申请阻止状态。

五、把审批标识分配给审批策略

视频建立两条训练策略:

审批策略状态位最终审批标识视频用途
R1C1C2 标记为已满足A采购申请放行
R2未设置审批状态位C采购申请保持阻止

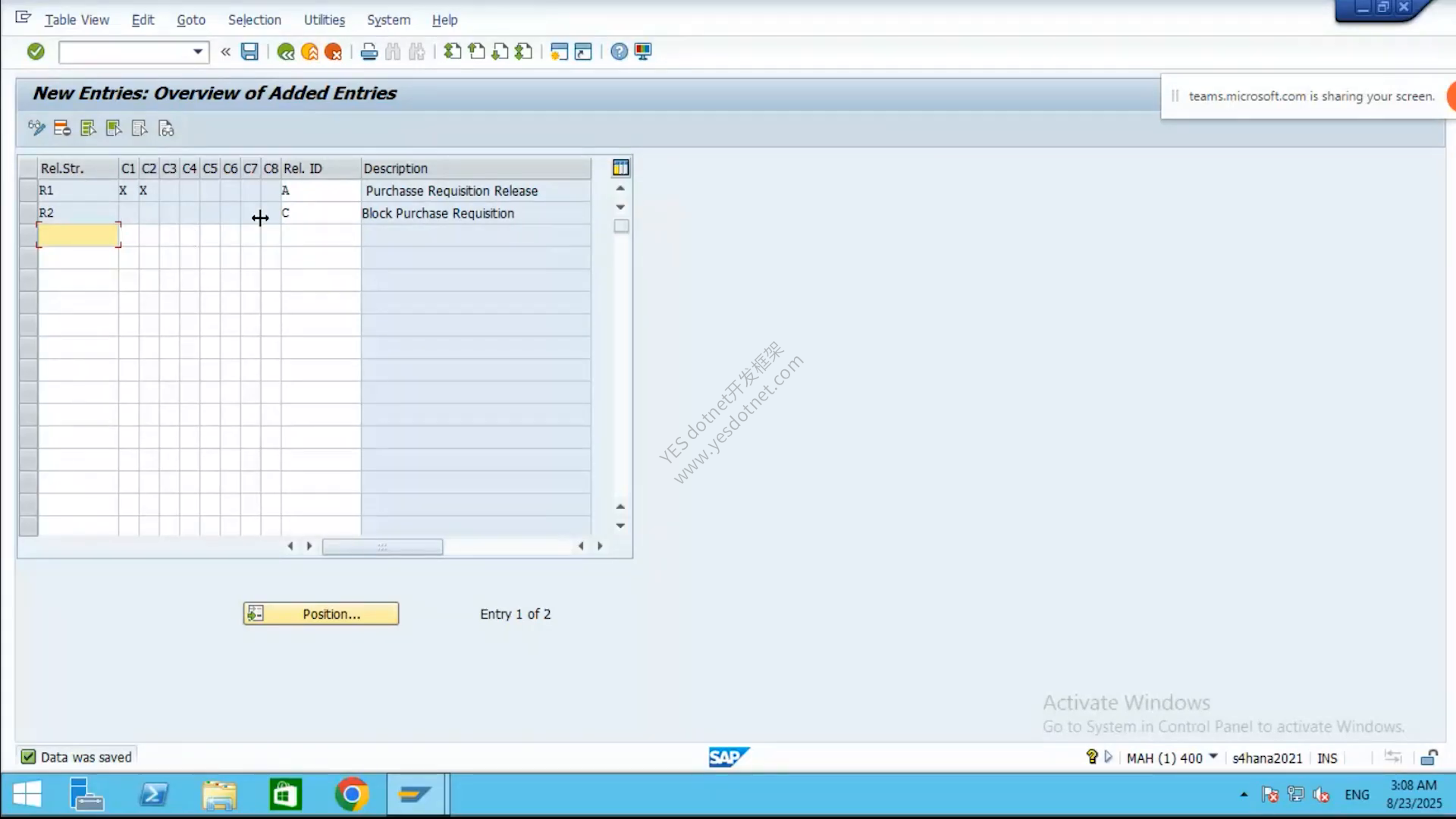

R1 和 R2 的审批标识分配

图 6:R1 最终进入 A 状态,R2 保持 C 阻止状态。

审批标识不是审批人。它回答的是“当前状态允许做什么”;审批代码回答的是“由哪个责任点执行审批”。

六、配置审批顺序与前提

视频随后为策略 R1 分配两个审批代码:

  • Z1 经理没有前提,可以先审批;
  • Z2 高级经理以 Z1 已完成为前提,必须在经理之后审批。

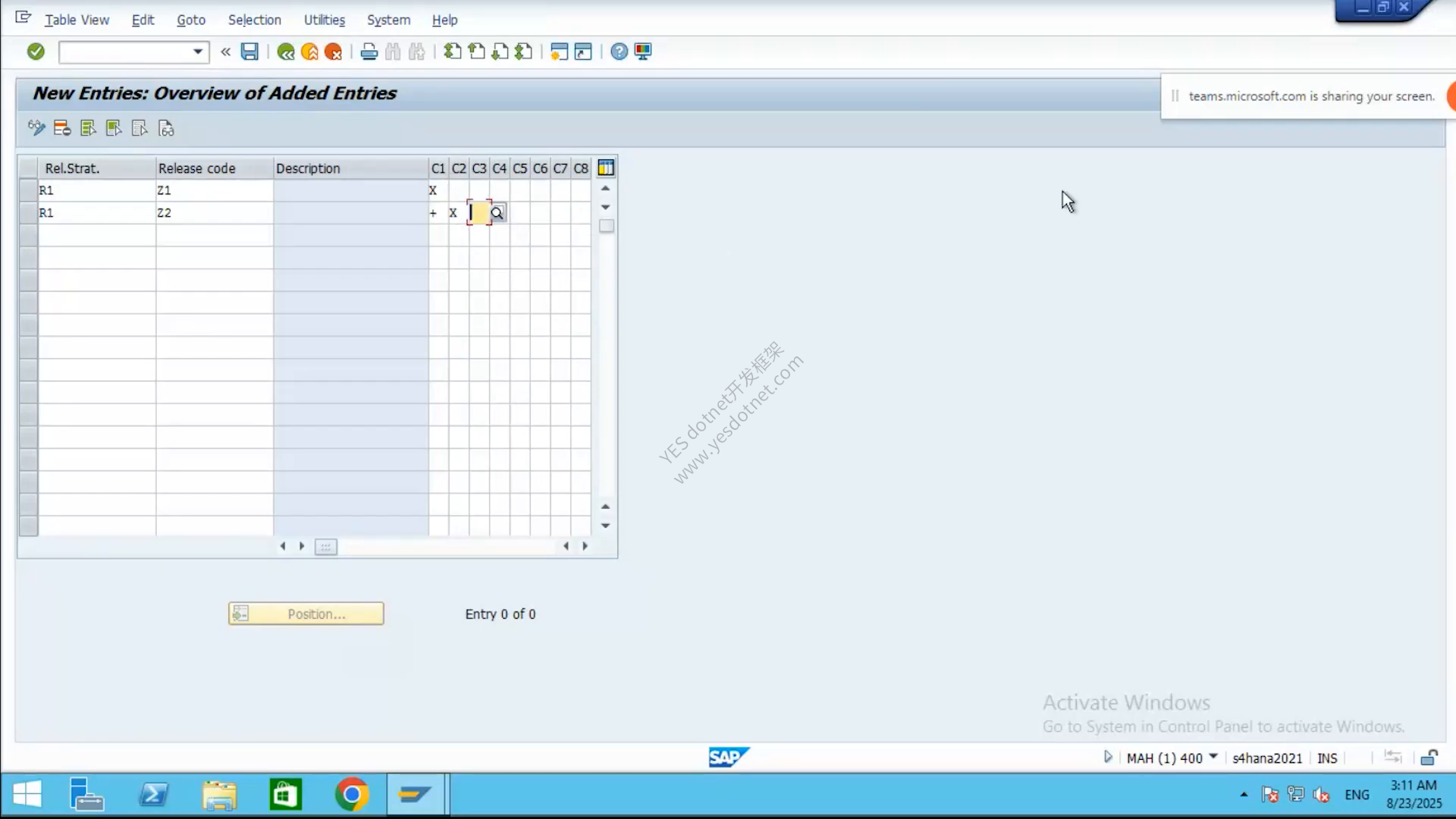

R1 的两级审批前提

图 7:Z1 状态设为完成;Z2 前面的加号表示它依赖前一个审批点。

这一步建立的是顺序关系:

Z1 经理审批 → Z2 高级经理审批 → 达到 R1 最终放行状态

视频虽然还建立了 Z3 采购部门代码,但没有把它加入本次 R1 的审批前提,因此不能说本课已经配置了三级审批。

七、设置策略判定条件

无分类审批只能使用四类条件:科目分配类别、物料组、工厂和采购申请项目总价值。视频为 R1 维护了以下组合:

条件视频示例值
科目分配类别K(成本中心)
物料组9501W(Wheat - 9501)
工厂9502(Bangalore Plant of GEP)
采购申请价值500,000.000 INR
匹配后的审批策略R1

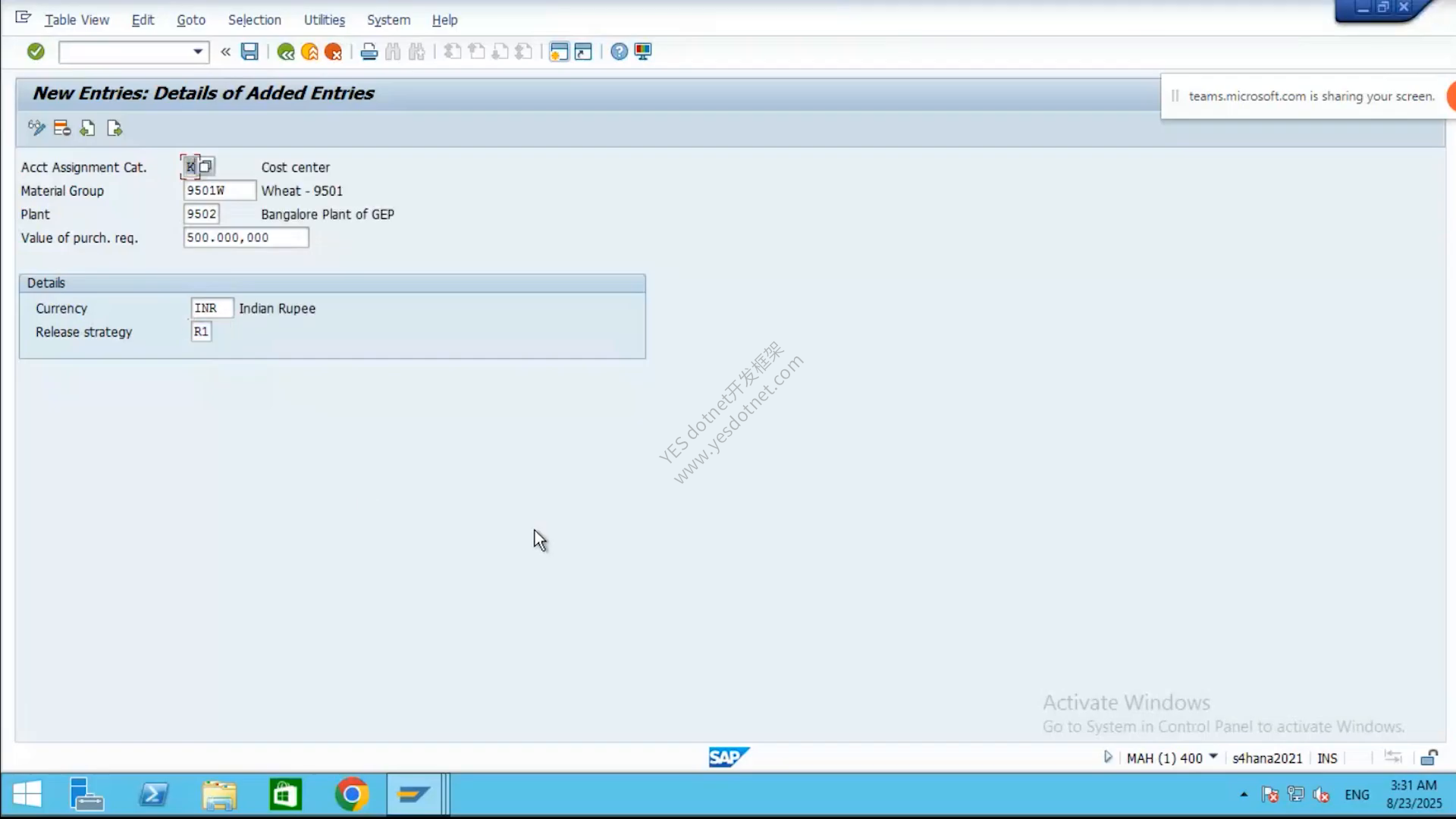

R1 的审批策略判定条件

图 8:满足四项条件的采购申请项目被分配到 R1。

画面按系统地区格式显示为 500.000,000,对应 500,000.000 INR,也就是课程口述的 5 lakh,而不是 500,000,000 INR。

如果采购申请项目不满足任何审批策略的条件,SAP 官方说明它会自动放行用于后续处理。因此,生产配置必须检查条件是否完整、有无空档或重叠,不能只验证一条示例组合。

八、本课完成状态

项目结果
审批代码Z1Z2Z3 已维护
审批标识A 放行、C 阻止已演示
审批策略R1 放行、R2 阻止已维护
两级审批顺序Z1 → Z2 已配置
R1 判定条件K + 9501W + 9502 + 500,000 INR 已维护
采购申请创建未执行
实际审批测试未执行,留到后续课程
有分类审批只做预告,没有开始配置

SAP 官方参考

版权声明:本文为YES开发框架网发布内容,转载请附上原文出处连接
MCP自动发表文章
评论列表

发表评论

评论内容
昵称:
验证码:
验证码
关联文章

SAP S/4HANA MM 模块培训 27采购申请分类审批配置
SAP S/4HANA MM 模块培训 29:采购订单分类审批配置与排错
SAP S/4HANA MM模块培训 28 - 采购订单分类审批:特性与审批配置
SAP S/4HANA MM模块培训 30 - 采购订单带分类审批配置与失败排查
SAP S/4HANA MM 模块培训 26:采购申请经典审批策略
SAP S/4HANA MM模块培训 20 - 凭证释放程序:采购申请审批与经典释放策略
SAP S/4HANA MM 模块培训 24:来源清单、采购申请与数量合同
SAP S/4HANA MM模块培训 18 - 优化采购采购申请供应源分配与转单入口
SAP S/4HANA MM模块培训 42 - 版本管理:采购申请采购凭证与变更追踪
SAP S/4HANA MM模块培训 56 - 灵活工作流:采购订单审批、场景激活与My Inbox
SAP S/4HANA MM模块培训 07 - 消耗性物料、科目分配与采购申请
SAP S/4HANA MM模块培训 37 - 移动类型:控制功能、分类、冲销与定制
SAP S/4HANA MM模块培训 59 - MM-PM集成:维护订单预留、采购申请、维护BOM与261发料
SAP S/4HANA MM模块培训 03 - 企业结构与采购组织配置
SAP S/4HANA MM模块培训 05 - 从组织配置采购订单与收货
SAP S/4HANA MM模块培训 03 - 采购组织、采购组与物料主数据基础配置
SAP S/4HANA MM模块培训 57 - MM-PP集成:MRP采购、生产预留、外部加工与货物移动
SAP S/4HANA MM模块培训 21 - GST 税码配置与非采购订单发票测试
SAP S/4HANA MM模块培训 06 - 库存物料采购与询价创建
SAP S/4HANA MM模块培训 32 - MM组织结构定制:公司代码、工厂与采购组织
